2025年水利监理案例真题(整理版)-6

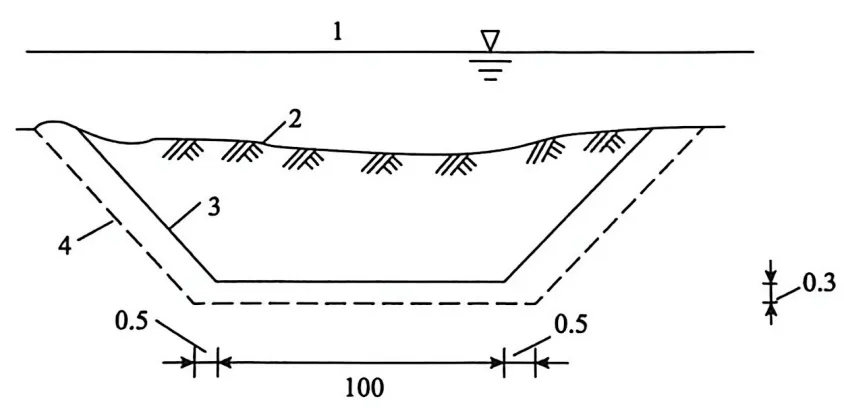

某段河道疏浚工程,施工单位采用自航绞吸式挖泥船进行疏浚施工,绞刀直径1.5m;河道疏浚完成后,经测量河道每侧最大超挖宽度0.5m,河底最大超挖深度0.3m,开挖断面如图4-1所示。图4-1 河道开挖断面示意图(单位:m)1-水面线;2-河床断面线;3-设计断面线;4-完工断面线。
事件1:工程开工前,施工单位针对河道疏浚开挖编制了水上作业专项施工方案,内容包括工程概况、编制依据、设计计算及相关图纸等。施工过程中,施工单位对河道开挖断面进行了检验测量,共检测点数1100个,监理机构根据《疏浚与吹填工程技术规范》SL17-2014对河道开挖断面进行了平行检测。事件2:在监理过程中,监理机构检查发现施工现场存在严重的生产安全事故隐患,于是根据《水利工程建设安全生产管理规定》,要求施工单位暂时停止施工,并及时向项目法人等有关单位(部门)进行了报告。事件3:施工单位在施工作业区设置了正三角形边框、带斜杠的圆边框和圆形边框等安全警示标志,并且根据《水利水电工程土建施工安全技术规程》,在挖泥船作业时,除显示机动船在航号灯外,要昼夜显示规定的号型、号灯。事件4:河道疏浚开挖完成后,施工单位向监理机构报送的疏浚开挖工程量为330万m3,其中包括施工图设计断面工程量297万m3,超宽工程量3万m3,超深工程量30万m3,监理机构审核后确认按施工图设计断面工程量297万m3进行结算。【问题】
- 根据背景资料,本工程超宽、超深开挖是否满足《疏浚与吹填工程技术规范》SL17-2014的要求?
- 事件1中的专项施工方案,除工程概况、编制依据、设计计算及相关图纸外,还应包括哪些内容?监理机构至少应平行检测多少点?
- 事件2中监理机构的做法是否正确?除及时向项目法人报告外,还应向哪些单位(部门)报告?
- 事件3中,施工单位设置的正三角形边框、带斜杠的圆边框和圆形边框分别代表什么安全警示标志?昼夜显示的号型、号灯分别是什么?
- 事件4中,监理机构审核确认的结算工程是否正确?说明理由。
【精析】
1.本工程超宽、超深开挖满足《疏浚与吹填工程技术规范》SL17-2014的要求。2.事件1中的专项施工方案,除工程概况、编制依据、设计计算及相关图纸外,还应包括:施工计划、施工工艺技术、施工安全保证措施、劳动力计划。监理机构至少应平行检测点数:1100*5%=55个。3.事件2中监理机构的做法,正确。除及时向项目法人报告外,还应向水行政主管部门、流域管理机构或者其委托的安全生产监督机构报告。4.(1)事件3中,施工单位设置的正三角形边框代表警告标志、带斜杠的圆边框代表禁止标志,圆形边框代表指令标志。(2)白天垂直悬挂球形-菱形-球形三个号型(自上而下排列)。夜间垂直显示紅、白、红三盏环照灯(自上而下排列)。依据《疏浚工程土石方计量标准》疏浚工程设计时计算的工程量,应包括设计断面工程量,计算超宽和计算超深工程量。故结算工程量还应考虑一部分计算超宽和计算超深工程量,仅按施工图设计断面量结算与计量标准相悖。
