一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。
1.关于有色金属及其合金的说法,正确的是( )。
- A 铝合金的强度一般比纯铝低
- B 铝合金的硬度一般比纯铝高
- C 有色合金的电阻比纯金属小
- D 白铜比铜的电阻温度系数大
答案:B
2.下列石油化工设备中,不属于换热设备的是( )。
- A 缓冲器
- B 冷凝器
- C 蒸发器
- D 冷却器
答案:A
3.适用于施工滑模平台水平控制的测量仪器是( )。
- A 激光平面仪
- B 光学经纬仪
- C 水准仪
- D 激光准直仪
答案:A
4.下列起重滑车的跑绳穿绕方法中,适宜7门滑车采用的是( )。
- A 单头顺穿
- B 大花穿
- C 双跑头顺穿
- D 小花穿
答案:C
5.特种设备安装验收合格后移交相关文件给使用单位的最晚时间期限是( )。
- A 14日
- B 28日
- C 30日
- D 60日
答案:C
6.5000m³钢制拱顶罐,底板边缘板间的焊接接头形式是( )。
- A T形接头
- B 角接接头
- C 搭接接头
- D 对接接头
答案:D
7.关于临时用电施工组织设计的说法,错误的是( )。
- A 应包括现场配电系统设计
- B 由项目电气专业技术人员编制
- C 应制定临时设施拆除措施
- D 应由电气技术负责人审批变更
答案:D
8.在设计未注明时,散热器背面与装饰后的墙内表面的最小安装距离为( )。
- A 15mm
- B 20mm
- C 25mm
- D 30mm
答案:D
9.关于配电柜手车式开关安装后检查的要求,正确的是( )。
- A 操作检查可以先电动操作后手动操作
- B 动触头与静触头中心线的偏差为2mm
- C 投入时,接地触头应先于主触头接触
- D 退出时,接地触头应先于主触头接触
答案:C
10.下列连接部位中,应采用金属软管柔性连接的是( )。
- A 排烟风机与风管的连接
- B 风机盘管与供回水管的连接
- C 空调风口与风管的连接
- D 风机盘管与凝结水管的连接
答案:B
11.关于光缆敷设的说法,错误的是( )。
- A 牵引力应加在加强芯上
- B 牵引速度宜为10m/min
- C 牵引力是光缆允许张力的80%
- D 一次牵引的直线长度不超过1.5km
答案:D
12.下列自动扶梯部件中,进场验收必须提供断裂强度证明文件复印件的是( )。
- A 胶带
- B 踏板
- C 梯级
- D 盖板
答案:A
13.泡沫灭火系统的常压钢质泡沫液储罐投入使用前,应进行的试验是( )。
- A 喷射试验
- B 真空试验
- C 喷气试验
- D 盛水试验
答案:D
14.关于设备安装过程中垫铁的设置要求,错误的是( )。
- A 每个地脚螺栓旁边至少应有一组垫铁
- B 设备底座接缝两侧各设置一组垫铁
- C 放置平垫铁时,厚的宜放在下面
- D 平垫铁端面露出设备底面外缘3mm
答案:D
15.工业管道吹扫与清洗的顺序是( )。
- A 支管→主管→疏排管
- B 疏排管→支管→主管
- C 主管→支管→疏排管
- D 主管→疏排管→支管
答案:C
16.三相交流母线的中性线N的颜色为( )。
- A 黄色
- B 淡蓝色
- C 红色
- D 黄绿色
答案:B
17.关于流量取源部件安装的说法正确的是( )。
- A 均压环取压孔在不同截面
- B 气体流量取压应在管道上半部
- C 蒸汽流量取压口在管道下半部
- D 液体流量取压口在管道上半部
答案:B
18.关于管道绝热层伸缩缝施工的技术要求,错误的是( )。
- A 固定管架间水平管绝热层的伸缩缝,至少应留设一道
- B 垂直管道应该在法兰上面留设伸缩缝
- C 高温管道保温层的伸缩缝外,应再行保温
- D 两弯头间高温直管段保温层设伸缩缝
答案:B
19.下列计量器具中,列入国家强制检定目录的是( )。
- A 垂直检测尺
- B 分光光度计
- C 甲烷测定器
- D 阻抗图示仪
答案:C
20.关于新建住宅小区供电设施建设的说法正确的是( )。
- A 高层小区一级负荷应采用单电源供电
- B 高层小区特级负荷应采用单电源供电
- C 新建住宅小区需设应急移动电源接口
- D 高层小区二级负荷应采用单电回路供电
答案:C
二、多选题
1.关于建筑电气的应急电源和备用电源的说法,正确的有( )。
- A 应急电源与主供电电源之间采取并列运行
- B 备用电源和应急电源应有各自的供电回路
- C 备用电源负荷不应接入应急电源供电回路
- D 备用电源应满足连续供电时间和容量要求
- E 主备电源切换时间比设备允许中断时间长
答案:BCD
2.炉窑砌筑前的工序交接证明书需包含的内容有( )。
- A 托砖板焊接质量合格证明
- B 炉体冷却装置试压记录
- C 安装后的试运行验收报告
- D 炉子中心线的测量记录
- E 隐蔽工程的验收合格证明
答案:ABDE
3.下列汽轮机本体设备部件,属于转动部件的有( )。
- A 汽封
- B 喷嘴组
- C 主轴
- D 联轴器
- E 叶轮
答案:CDE
4.关于机电工程专项验收的说法,正确的有( )。
- A 建设单位应向消防设计审查部门申请消防验收
- B 特殊建设工程的消防验收应实行备案抽查制度
- C 环境保护验收应与主体工程竣工验收同时进行
- D 分期建设的工程,环境保护验收应当分期进行
- E 安全设施的验收可以在项目投产后一个月完成
答案:ACD
5.关于工程材料管理的说法,正确的有( )。
- A 甲供材料发生超耗费用,超额费由甲方承担
- B 后补超耗用料的领料单时,应注明超耗原因
- C 甲方额外抽检乙供材料,检测费由甲方承担
- D 领发料台账应与领料卡、库存料、金额相符
- E 甲供材料由乙方保管时,保管费由甲方承担
答案:DE
6.关于压力容器制造的说法,正确的是( )。
- A 在压力容器的焊接接头上开孔
- B 加强圈可以设置在容器的内部
- C 加强圈应围绕在容器的圆周上
- D 加强圈与圆筒可以间断焊接
- E 容器补强材料与壳体材料宜相同
答案:BCDE
7.组织单位工程绿色施工阶段评价的单位有( )。
- A 监理单位
- B 总承包单位
- C 建设单位
- D 节能检测单位
- E 设计单位
答案:AC
8.下列合同场景中,合同总价应进行调整的有( )。
- A 清单计价的单价合同工程,工程量清单存在缺陷
- B 按图纸包干的固定总价合同,工程清单存在缺陷
- C 按图纸包干的固定总价合同,施工工艺发生变化
- D 采用成本加酬金的合同,清单综合单价发生变化
- E 采用成本加酬金合同的工程,项目工程量发生变化
答案:ADE
9.关于分部分项工程项目清单采用的计量单位,说法正确的有( )。
- A 防排烟风机计量单位为“台”
- B 照明配电箱计量单位为“台”
- C 通风工程检测计量单位为m²
- D 成品支吊架的计量单位为“kg”
- E 静态平衡阀计量单位为“个”
答案:ABE
10.关于石化设备气压试验的说法,正确的有( )。
- A 试压方案经审批通过才能进行气压试验
- B 现场采取了相应安全措施才能进行气压试验
- C 初次加压直达试验压力的50%,保压5min
- D 达50%试验压力后按10%试验压力逐级加压
- E 气压试验过程中用肥皂水检查有无泄漏情况
答案:ABDE
三、案例题
案例(一)
背景资料
某安装公司采用“投建运一体化”的合同模式,实施某公共机构项目的建筑节能降碳改造和能费托管运营。项目总投资额2000万元,建设期8个月,运营期10年。其中,节能降碳改造内容包括:
(1)完善建筑能耗监测计量系统建设;
(2)建筑屋顶增加分布式光伏发电系统,并配置用户侧储能设施及智能微网控制系统;
(3)更新改造部分通风空调系统;
(4)地下车库及室外照明系统更换节能灯具,加装智能控制系统;
(5)建设智慧能碳管控系统平台。

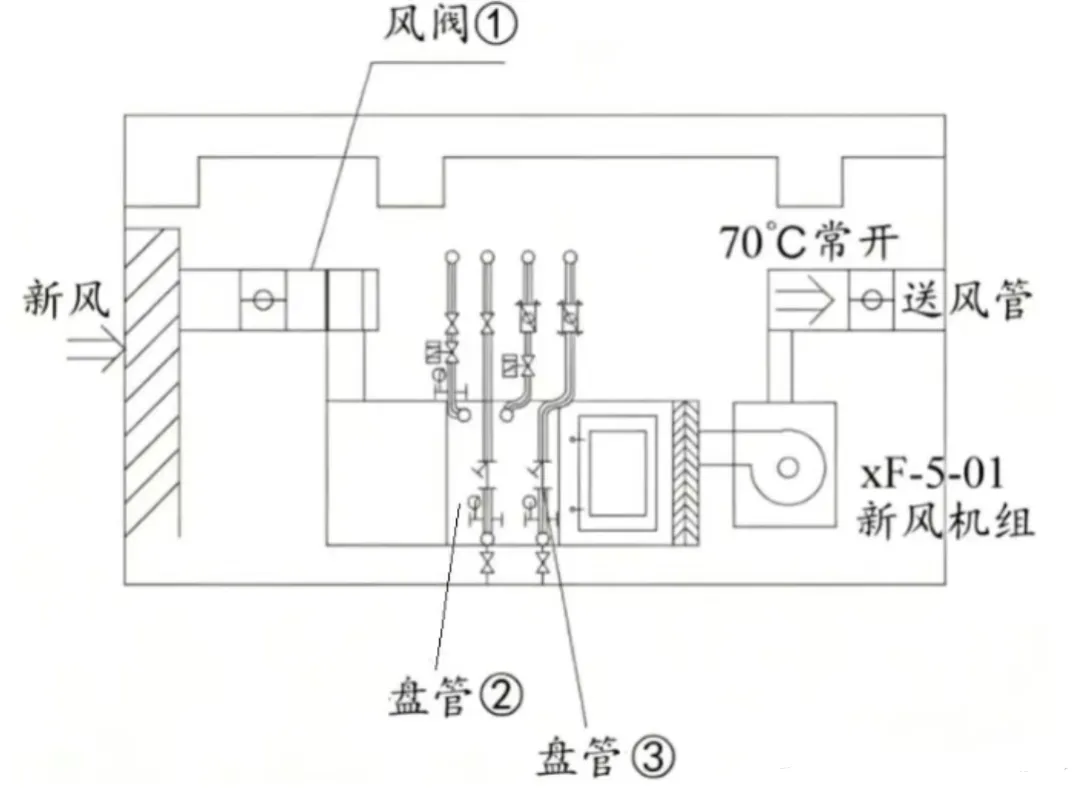

项目实施过程中,安装公司更换了部分空调系统的设备,其中新风机组的安装见图1,图中XF-5-01新风机组为四管制机组。为应对寒冷天气影响,新风进口侧设风阀①,与机组送风风机联锁;机组深化设计过程中预留了操作维修空间。风阀①配套的控制器安装前,控制器机关检查项符合设计要求,并进行了模拟动作检查。项目改造施工完成后,各相关单位对建筑节能分部工程进行了验收。
项目最终竣工验收后,智慧能碳管控平台正式投入使用,系统对建筑运行阶段的能耗和碳排放进行了分类项监测和统计分析,屋顶分布式光伏系统年发电量100万kWh,有效降低了项目碳排放量。
问题1:写出图1中①是何种功能的风阀?②③为何种功能的盘管?新风机组何处应预留操作维修空间?
1. ①为防冻电动风阀;②为热盘管,③为冷盘管;
2. 过滤器段、风机段等开门侧,应预留操作维修的空间。
问题2:说明风阀①的控制器安装前,应对其哪些项目进行检查?
应检查线圈和阀体间的电阻、供电电压、输入信号等是否符合要求,宜进行模拟动作检查。
问题3:建筑节能分部工程验收应由谁组织并主持?参加的主要单位有哪些?
1. 组织并主持:总监理工程师;
2. 参加单位:施工单位、设计单位、主要设备/材料供应商及分包单位。
问题4:建筑运行阶段,暖通空调系统的能耗应包括哪几类?计算本项目屋顶光伏发电系统的年减碳量是多少吨?(电网碳排放因子0.5777kg CO₂/kWh)
1. 暖通空调系统能耗包括:冷源能耗、热源能耗、输配系统及末端空气处理设备能耗;
2. 年减碳量计算:
100万kWh ×0.5777=577700kg=577.7t
本文整理考题皆为考生回忆版,题号可能与考卷有差异,答案和解析仅供参考。
