一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。
1.民用建筑工程地下室不应布置()。
A.卫生间
B.设备机房
C.居室
D.储藏间
【答案】C
【解析】地下室不应布置居室。当居室布置在半地下室时,必须采取满足采光、通风、日照、防潮、
防霉及安全防护等要求的措施。
【考点来源】1.1.2建筑构造要求
2.关于好房子建设与构造规范要求的说法,正确的是()。
A.室内防水工程设计工作年限不应低于25年
B.卧室使用面积不应小于4m²
C.厨房使用面积不应小于3m²
D.新建住宅建筑的层高不应低于2.9m
【答案】A
【解析】室内防水工程设计工作年限不应低于25年。卧室使用面积不应小于5m²。厨房的使用面积不
应小于3.5m²。新建住宅建筑的层高不应低于3.00m。
【考点来源】1.1.2建筑构造要求
3.建筑室内在夜间非工作时间值守的场所,应设置()。
A.安全照明
B.疏散照明
C.值班照明
D.警卫照明
【答案】C
【解析】在夜间非工作时间值守或巡视的场所,应设置值班照明。
【考点来源】1.1.3建筑室内物理环境技术要求
4.关于框架结构震害的说法,正确的是()
A.梁的震害重于柱
B.柱顶的震害重于柱底
C.内柱的震害重于角柱
D.一般柱的震害重于短柱。
【答案】B
【解析】A选项:梁的震害轻于柱。C选项:角柱的震害重于内柱。D选项:短柱的震害重于一般柱。
【考点来源】1.1.4建筑隔震减震设计构造要求
5.关于混凝土结构体系设计的说法,正确的是()
A.可采用混凝土结构构件与砌体结构构件混合承重的结构体系
B.房屋建筑结构应采用双向抗侧力结构体系
C.抗震设防烈度为9度的高层建筑,应采用带转换层的结构
D.抗震设防烈度为9度的高层建筑,宜采用带加强层的结构
【答案】B
【解析】A选项:不应采用混凝土结构构件与砌体结构构件混合承重的结构体系。C选项:抗震设防烈度
为9度的高层建筑,不应采用带转换层的结构。D选项:抗震设防烈度为9度的高层建筑,不应采用带加强层
的结构。
【考点来源】1.2.3混凝土结构设计构造要求
6.下列部位或环境中的填充墙,可使用轻骨料混凝土小型空心砌块的是()
A.建筑物防潮层以上的墙体
B.长期浸水或化学侵蚀环境的墙体
C.砌体表面温度高于80°C的部位
D.长期处于有振动源环境的墙体
【答案】A
【解析】下列部位或环境中的填充墙不应使用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块:
①建筑物防潮层以下墙体。
②长期浸水或化学侵蚀环境。
③砌体表面温度高于80°C的部位。
④长期处于有振动源环境的墙体。
【考点来源】1.2.4砌体结构设计构造要求
7.关于高层建筑装配整体式混凝土结构设计规范要求的说法,正确的是()
A.地下室宜采用预制混凝土结构
B.剪力墙结构底部加强部位的剪力墙宜采用预制混凝土结构
C.框架结构顶层楼盖宜采用预制混凝土结构
D.框架结构的首层柱采用预制混凝土时,应采取可靠的技术措施
【答案】D
【解析】A选项:地下室宜采用现浇混凝土。B选项:剪力墙结构底部加强部位的剪力墙宜采用现浇混凝
土。C选项:框架结构顶层楼盖宜采用现浇楼盖结构。
【考点来源】1.2.6装配式混凝土建筑设计构造要求
8.钢筋混凝土工程主要受力钢筋常用的钢筋牌号是()
A.HPB300
B.HRB400E
C.HRB500E
D.HRB600
【答案】B
【解析】HPB300:主要用于板的受力钢筋、箍筋以及构造钢筋,不适合作为主要受力钢筋。HRB500E:
适用于对强度要求更高的钢筋混凝土结构,但不如HRB400E常用。HRB600:适用于对强度要求极高的特殊
结构,但使用较少
【考点来源】建筑钢材的性能与应用2.1.1
9.蒸压加气混凝土砌块按干密度划分的五个级别中,适用于建筑保温的是()
A.B03,B04
B.B04,B05
C.B05,B06
D.B06,B07
【答案】A
【解析】根据《蒸压加气混凝土砌块》(GB/T11968)的规定,砌块按干密度分为B03、B04、B05、B06、
B07五个级别。干密度越低,其热工性能越好,保温效果越佳。B03和B04级别干密度最小,保温性能最好,
因此主要用于建筑保温。
【考点来源】2.1.4砌体材料的性能与应用
10.影响木材物理力学性质和应用的最主要含水率指标是纤维饱和点()
A.绝对含水率
B.相对含水率
C.平衡含水率
D.平均含水率
【答案】C
【解析】木材的两个关键含水率指标是纤维饱和点和平衡含水率。纤维饱和点是木材物理力学性质变
化的转折点。平衡含水率则是木材长期在空气中能稳定保持的含水率,决定了木材在实际使用环境中的尺寸
稳定性和力学性能,是最主要的应用指标。
【考点来源】2.2.2木材和木制品的特性和应用
11.需要选用定型或尺寸定制品,不能切割的玻璃是()。
A.压花玻璃
B.夹层玻璃
C.平板玻璃
D.着色玻璃
【答案】B
【解析】A.压花玻璃可以切割。B.夹层玻璃是由两片或多片玻璃之间夹有PVB等有机聚合物中间膜,
经过高温高压加工而成。由于其结构特性,切割会导致边缘密封破坏,中间膜暴露,严重影响安全性和性能,
因此不能切割,必须选用定型或尺寸定制产品。C.平板玻璃可以切割。D.着色玻璃可以切割
【考点来源】2.2.3建筑玻璃的特性和应用
12.建筑场地施工控制网为方格网时,最为方便的放线方法是()。
A.距离交会法
B.极坐标法
C.角度前方交会法
D.直角坐标法
【答案】D
【解析】施工控制网为方格网时,建筑物的轴线、角点等关键点位通常都位于方格网的格线上或与格
线有明确的平行、垂直关系。因此,利用其坐标与方格网坐标的差值,直接沿方格网方向量取水平和垂直距
离的直角坐标法最为简单快捷。
【考点来源】3.1.2施工测量放线的内容与方法
13.关于混凝土施工缝设置位置的说法,正确的是()。
A.单向板施工缝应留在平行于板长边的任何位置
B.有主次梁的楼板垂直施工缝应留在主梁跨度中部1/3范围内
C.楼梯梯段施工缝宜留在梯段板跨度中间1/3范围内
D.特殊结构部位留设施工缝应征得设计单位同意
【答案】D
【解析】A.错误。单向板施工缝应留设在平行于板短边的任何位置。”选项中“平行于板长边”错误。
B.错误。有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内。”选项中“主梁”错误。C.
错误。楼梯梯段施工缝宜设置在梯段板跨度端部的1/3范围内。”选项中“中间”错误。
D.正确。特殊结构部位留设水平或垂直施工缝应征得设计单位同意。”
【考点来源】3.3.1混凝土结构工程施工
14.下列墙体或部位的砌体施工中,可以设置脚手眼的是()。
A.宽度1.5米的窗间墙
B.轻质墙体
C.夹心复合墙外叶墙
D.梁或梁垫下及其左右500mm范围内
【答案】A
【解析】下列部位不得设置脚手眼:过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内。
宽度小于1m的窗间墙。(A选项宽度1.5米,大于1米,因此可以设置)梁或梁垫下及其左右500mm范围内。
(D选项错误)轻质墙体。(B选项错误)夹心复合墙外叶墙。(C选项错误)因此,可以设置脚手眼的只有A选项。
【考点来源】3.3.2砌体结构工程施工
15.关于混凝土预制构件进场与堆放规范要求的说法,正确的是()。
A.预制构件进场前,混凝土同条件立方体抗压强度不应小于混凝土强度等级的50%
B.预制墙板采用靠放方式时,预制外墙板宜对称靠放、饰面朝内
C.预制水平类构件采用叠放时,各层支垫应上下错开
D.预应力构件需按其受力方式进行存放,不得颠倒其堆放方向
【答案】D
【解析】A.错误。根据规范,预制构件进场前,混凝土立方体抗压强度不应小于混凝土强度等级的75%,
而非50%。
B.错误。预制墙板采用靠放方式时,预制外墙板宜对称靠放、饰面朝外(或按设计要求)。
C.错误。预制水平类构件采用叠放时,各层支垫应在同一垂直线上对齐,不能上下错开,否则可能导
致构件开裂。
D.正确。预应力构件有特定的受力状态,其存放方式必须遵循其受力方向,不得颠倒堆放方向,以免
构件损坏。
【考点来源】3.3.4装配式混凝土结构工程施工
16.关于建筑外墙防水设计的说法,正确的是( )。
A.采用涂料或块材饰面时,防水层可采用聚合物水泥防水砂浆B.
当外墙保温层选用矿物棉保温材料时,防水层宜采用防水隔气膜C.
外墙防水层应止于门窗洞口边
公众号:证书那些事儿
公众号:证书那些事儿
D.穿过外墙的管道宜采用套管,套管应外高内低
【答案】A
【解析】A.正确。根据《建筑外墙防水工程技术规程》,采用涂料或块材饰面时,防水层可采用聚合物
水泥防水砂浆。
B.错误。当外墙保温层选用矿物棉保温材料时,防水层宜采用防水透气膜,以允许内部潮气散发,而
非防水隔气膜。
C.错误。外墙防水层应延伸至门窗洞口边,形成连续封闭的防水体系。
D.错误。穿过外墙的管道宜采用套管,套管应内高外低,防止雨水倒灌。
【考点来源】3.4.4 室内与外墙防水工程施工
17.下列轻质隔墙中,属于板材隔墙的是()。
A.石膏空心板隔墙
B.轻钢龙骨隔墙
C.活动隔墙
D.玻璃板隔墙
【答案】A
【解析】A.正确。板材隔墙是指采用轻质板材(如石膏空心板、GRC板、ALC板、陶粒混凝土板等)来
分隔空间的墙体。B.错误。轻钢龙骨隔墙属于骨架隔墙。C.错误。活动隔墙属于可移动或可拆装的隔墙类
型,D.错误。玻璃板隔墙通常采用框架(如铝合金、钢框架)固定玻璃板,属于有框隔墙。
【考点来源】3.5.2轻质隔墙工程施工
18.适用于钢结构的铝合金门窗固定方式是()。
A.预埋件连接
B.金属膨胀螺栓固定
C.射钉固定
D.连接件焊接固定
【答案】D
【解析】A.预埋件连接:主要用于混凝土结构。B.金属膨胀螺栓固定:可在混凝土、实心砖墙上使用、
但在钢结构上钻孔焊接不如直接焊接方便。在钢结构上使用膨胀螺栓会破坏钢材表面且连接强度不可靠。C.
射钉固定:射钉在钢板上固定效果差,且易打穿钢板。D.连接件焊接固定:将铝合金门窗的专用连接件(通常
为镀锌钢件)直接焊接在钢结构的主体框架上,是最稳固、最可靠的固定方式。
【考点来源】3.5.6门窗工程施工技术
19.属于Ⅱ类民用建筑工程的是()。
A.住宅
B.学校教室
C.图书馆
D.幼儿园
【答案】C
【解析】根据《民用建筑工程室内环境污染控制标准》GB50325:
Ⅰ类民用建筑工程:住宅、医院、老年建筑、幼儿园、学校教室等。(A、B、D选项属于Ⅰ类) Ⅱ类
民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、
餐厅、理发店等。因此,图书馆属于Ⅱ类民用建筑工程。
【考点来源】5.4.4民用建筑工程室内环境污染控制有关规定
20.作业班组应在有限空间外配备专职()
A.气体检测人员
B.监护人员
C.安全管理人员
D.医护人员
【答案】B
【解析】根据《工贸企业有限空间作业安全管理与监督暂行规定》等安全法规,进行有限空间作业时,
作业班组必须在有限空间外配备专职监护人员。监护人员负责对作业过程进行全程监护,与作业人员保持信
息畅通,发现异常情况立即发出警报并组织撤离。
【考点来源】超书
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.关于地下结构卷材防水层施工的说法,正确的有()。
A.铺贴双层卷材时,两层卷材不得相互垂直铺贴
B.卷材防水层经检查合格后,应及时做保护层
C.采用外防内贴法铺贴卷材防水层时,应先铺平面,后铺立面
D.采用外防外贴法铺贴卷材防水层时,宜先铺立面,后铺平面
E.卷材防水层应铺设在混凝土结构的迎水面上
【答案】ABE
【解析】铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且上下层卷材不得
相互垂直铺贴。卷材防水层经检查合格后,应及时做保护层。采用外防内贴法铺贴卷材防水层时,卷材宜先
铺立面,后铺平面。采用外防外贴法铺贴卷材防水层时,先铺平面,后立面,交接处应交叉搭接。卷材防水
层应铺设在混凝土结构的迎水面上。
【考点来源】3.4.3地下结构防水施工
22.常用水泥的物理要求指标包括()。
A.凝结时间
B.安定性
C.强度
D.烧失量
E.不溶物
【答案】ABC
【解析】凝结时间是水泥的重要物理性能指标,水泥的凝结时间分初凝时间和终凝时间。安定性反映水
泥在凝结硬化后体积变化的均匀性,是水泥质量的重要指标。强度是水泥的主要物理力学性能指标,是划分
强度等级的依据。烧失量属于水泥的化学指标,不是物理要求指标。不溶物属于水泥的化学指标,不是物理
要求指标。
【考点来源】2.1.2水泥的性能与应用
23.关于高温天气混凝土工程施工规范要求的说法,正确的有()。
A.当日平均温度达到25℃时,按高温施工要求采取措施
B.宜选用水化热较低的水泥
C.宜采用白色涂装罐体的混凝土运输车运输
D.混凝土输送管应遮阳覆盖
E.混凝土浇筑不宜安排在早间或晚间进行施工
【答案】BCD
【解析】当日平均气温达到30℃及以上时,应按高温施工要求采取措施。高温施工混凝土配合比设计
除应符合规范规定外,尚应符合下列规定:①宜采用低水泥用量的原则,并可采用粉煤灰取代部分水泥。
宜选用水化热较低的水泥。②混凝土坍落度不宜小于70mm。混凝土宜采用白色涂装的混凝土搅拌运输车
运输;对混凝土输送管应进行遮阳覆盖,并应洒水降温。混凝土浇筑宜在早间或晚间进行,且宜连续浇筑。
当水分蒸发速率大于1kg/(m2·h)时,应在施工作业面采取挡风、遮阳、喷雾等措施。
【考点来源】3.6.3高温天气施工技术
24.关于基坑工程土方开挖施工的说法,正确的有()。
A.开挖顺序应与设计工况一致
B.严禁超挖
C.软土基坑土方开挖应分层均衡进行
D.基坑周边地面施工荷载严禁超过设计限值
E.土方开挖至坑底后不宜过早进行坑底封闭
【答案】ABCD
【解析】基坑土方开挖和回填施工,应符合下列规定:
①基坑土方开挖的顺序应与设计工况相一致,严禁超挖;软土基坑土方开挖应分层均衡进行,对流塑
状软土的基坑开挖,高差不应超过1m;土方开挖不得损坏支护结构、降水设施和工程桩等;
②基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值;
③土方开挖至坑底标高时,应及时进行坑底封闭,并采取防止水浸、暴露和扰动基底原状土的措施;
④土方回填应按设计要求选料,分层夯实,对称进行,且应在下层的压实系数经试验合格后,才能进
行上层施工。
【考点来源】4.2.3《建筑与市政地基基础通用规范》有关规定
25.下列施工脚手架构造规范要求中,正确的有( )。
A.支撑脚手架独立架体高宽比不应大于4.0
B.支撑脚手架应设置竖向和水平剪刀撑
C.作业脚手架应按设计计算和构造要求设置连墙件
D.悬挑脚手架立杆底部应与悬挑支承结构可靠连接
E.临街作业脚手架的外侧立面、转角处可采取有效软防护措施
【答案】BCD
【解析】支撑脚手架独立架体高宽比不应大于3.0。支撑脚手架应设置竖向和水平剪刀撑。作业脚手
架应按设计计算和构造要求设置连墙件。悬挑脚手架立杆底部应与悬挑支承结构可靠连接。临街作业脚手
架的外侧立面、转角处,应采取有效硬防护措施。
【考点来源】3.3.5 常见施工脚手架
26.建筑结构在规定的设计使用年限内,应满足的功能要求有( )。
A.能承受在施工和使用期间可能出现的各种作用
B.保持良好的使用性能
C.具有足够的耐久性能
公众号:证书那些事儿
公众号:证书那些事儿
D.发生火灾时,应一直保持足够的承载力
E.发生撞击时,能保持必要的整体稳固性
【答案】ABCE
【解析】结构的设计、施工和维护应使结构在规定的设计使用年限内以规定的可靠度满足规定的各项
功能要求。应满足的功能要求有:
①能承受在施工和使用期间可能出现的各种作用。
②保持良好的使用性能。
③具有足够的耐久性能。
④当发生火灾时,在规定的时间内可保持足够的承载力。
⑤当发生爆炸、撞击、人为错误等偶然事件时,结构能保持必要的整体稳固性,不出现与起因不相称
的破坏后果,防止出现结构的连续倒塌。
【考点来源】1.2.1 建筑结构体系和可靠性要求
27.关于基坑工程监测的说法,正确的有()
A.基坑工程施工前,应编制基坑工程监测方案
B.监测点应沿基坑围护墙顶部和底部周边布设
C.基坑降水应对水位降深进行监测
D.逆作法施工应全过程进行监测
E.基坑工程监测应从施工前开始,直至地下工程完成为止
【答案】ACDE
【解析】基坑工程监测,应符合下列规定:①基坑工程施工前,应编制基坑工程监测方案。②应根据
基坑工程安全等级、周边环境条件、支护类型及施工场地等确定基坑工程监测项目、监测点布置、监测方法、
监测频率和监测预警。③应至少进行围护墙顶部水平位移、沉降以及周边建筑、道路等沉降监测,并应根据
项目技术设计条件对围护墙或土体深层水平位移、支护结构内力、土压力、孔隙水压力等进行监测。④监测
点应沿基坑围护墙顶部周边布设,周边中部、阳角处应布点。⑤当基坑监测达到变形预警值,或基坑出现流
砂、管涌、隆起、陷落,或基坑支护结构及周边环境出现大的变形时,应立即进行预警。⑥基坑降水应对水
位降深进行监测,地下水回灌施工应对回灌量和水质进行监测。⑦逆作法施工应全过程进行监测。基坑工程
监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作应从基坑工程施工前开始,直至地下工程完成
为止。对有特殊要求的周边环境的监测应根据需要延续至变形趋于稳定后才能结束。
【考点来源】3.2.1基坑支护工程施工
28.常用的地基验槽方法包括( )。
A.环刀法
B.灌砂法
C.轻型动力触探
D.钎探法
E.观察法
【答案】CDE
【解析】验槽方法:轻型动力触探是验槽的方法之一。对于基底以下的土层不可见部位,通常采用钎探
法进行验槽。地基验槽通常采用观察法。
灰土地基的施工应每层进行压实系数检验,可采用环刀法、贯入仪、静力触探、轻型动力触探或标准贯入
试验等方法,其检测标准应符合设计要求。
【考点来源】3.2.3基坑验槽的方法与要求
29.关于灰土挤密法和挤密桩法施工规范要求的说法,正确的有( )
A.适用于处理地下水位以上的湿陷性黄土、粉土和黏性土等地基B.可处
理地基深度为3~20m
C.以消除地基土的湿陷性为主要目的时,宜选用灰土挤密桩法
D.以提高地基土的承载力为目的时,宜选用土挤密桩法
E.桩顶标高以上应设置褥垫层
【答案】AE
【解析】灰土挤密桩法和土挤密桩法适用于处理地下水位以上的粉土、黏性土、湿陷性黄土、素填土
和杂填土等地基,可处理地基的深度为3~15m。当以消除地基土的湿陷性为主要目的时,宜选用土挤密桩
法。当以提高地基土的承载力或增强其水稳性为主要目的时,宜选用灰土挤密桩法。必要时,应通过试验
确定其适用性。桩顶标高以上应设置300~600mm厚褥垫层。
【考点来源】5.1.2地基处理施工有关技术标准
30.关于建筑装饰装修工程质量验收的说法,正确的有( )。
A.分项工程中各检验批的质量均应验收合格
B.子分部工程中各分项工程的质量均应验收合格
C.分部工程中各子分部工程的质量均应验收合格
D.当建筑工程只有装饰装修分部工程时,应作为单位工程验收
E.未经验收合格的建筑装饰装修工程宜部分投入使用
【答案】ABCD
【解析】A正确。分项工程质量验收合格的规定之一是:所含检验批的质量均应验收合格。
B正确。子分部工程质量验收合格的规定之一是:所含分项工程的质量均应验收合格。
C正确。分部工程质量验收合格的规定之一是:所含子分部工程的质量均应验收合格。
D正确。当建筑工程只有装饰装修分部工程时,其本身就是整个工程,应作为单位工程进行验收。
E错误。未经验收合格的建筑装饰装修工程严禁投入使用,这是强制性规定。
【考点来源】5.3.2住宅装饰装修工程施工有关规定
三、实务操作和案例分析题(共4题,每题20分)
案例一
【背景资料】
某智能医药产业园工程,基础采用钢筋混凝土灌注桩,主体结构为钢筋混凝土框架结构,地下1层、地上6层,建筑面积2.5万平方米,合同工期455日历天。施工总承包单位组建项目部组织施工。
项目部按照规定,明确要求施工现场禁止使用和限制使用的施工工艺、设备包括:饰面砖水泥砂浆粘贴、钢筋闪光对焊、灌注桩桩头“直接凿除法”等施工工艺,竹脚手架、三点式安全带、扣件式钢管卸料平台等施工设备,如图1-1所示。
B:三点式安全带.
C:扣件式钢管卸料平台
D:灌注桩桩头“直接凿除法"
E:饰面砖水泥砂浆粘
F:竹脚手架

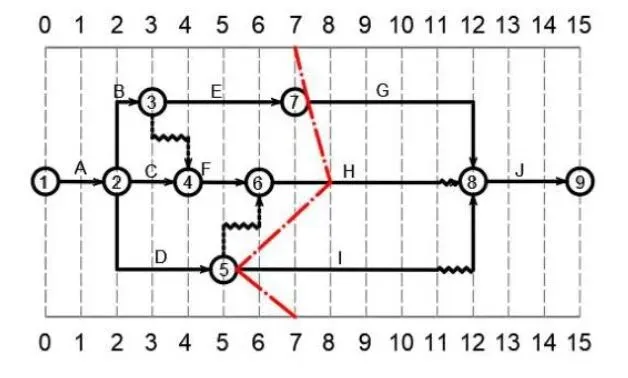

工程施工到第7个月末时,项目部使用前锋线比较法对施工进度计划执行了检查,如图1-2所示。
项目部在编制临时用电工程组织设计前,经过现场勘测,确定了电源进线等临电线路布设内容。《临时用电工程组织设计》按照《危险性较大的分部分项工程安全管理规定》的要求,履行了“编制、审核、审批”程序。
项目部通过计算现场施工、机械、生活及消防等临时用水项目用水量,确定临时用水干管的总用水量(含漏水损失)Q=15L/s干管内水流速度v=1.5m/s。
【问题】
1.答出图1-1中B~F显示的施工工艺或设备名称(如:A钢筋闪光对焊工艺)。
2.分别答出图1-1中限制使用的施工工艺或设备的限制条件和范围。
3.答出图1-2网络计划的总工期(月)、关键线路(表示为:A-B-C)
4.答出图1-2中前锋线比较检查的实际进度结果。除前锋线比较法外,实际进度与计划进度比较检查的方法还有哪些?
5.临时用电工程组织设计前,应确定的临电线路布设内容还有哪些?计算临时用水干管的直径(单位:mm,取整数)
【参考答案】
2、(1)限制使用钢筋闪光对焊工艺。在非固定的专业预制厂(场)或钢筋加工厂(场)内,对直径大于或等于22mm的钢筋进行连接作业时不得使用钢筋闪光对焊工艺。可使用套筒冷挤压连接、滚压直螺纹套筒连接
等机械连接工艺替代。
(2)限制使用灌注桩桩头“直接凿除法”工艺,不得用于地基基础设计等级乙级及以
上房屋建筑工程。可使用“预先切割法+机械凿除”桩头处理、“环切法”整体桩头处理等工艺替代。
(3)限制使用扣件式钢管卸料平台,不得用于三层(或10m)及以上建筑工程施工,不得用作悬挑卸料平台。可使用型钢卸料平台等替代。
3、网络计划的总工期15个月,关键线路:A一B一E一G一J
4、(1)工作G按实际进度进行,不影响工期;工作H提前一个月,非关键工作,不影响总工期;工作拖后
两个月,总时差为1个月,影响总工期1个月。(2)除前锋线比较法外,实际进度与计划进度比较检查的方法
还有:横道图比较法、S曲线比较法。
5、(1)临时用电工程组织设计应在现场勘测和确定电源进线、变电所或配电室位置及线路走向后进行。
(2)d=(4×15÷π÷1.5÷1000)1/2=113mm。
案例二
【背景资料】
某住宅工程,总建筑面积8.8万平方米,包括6栋地下2层、地上23层的住宅楼和配套用房。
项目开工前,施工总承包项目部制订了《项目绿色施工策划方案》,其中对施工现场节水管理,制定了基坑降水应用于冲洗车辆,施工、生活非饮用水等传统水源再利用措施;对施工现场建筑垃圾源头减量工作,提出了采用智慧工地管理平台等现场管理方法;对非传统水资源利用和建筑垃圾的产生建立了统计清
单。
项目部按要求编制了《塔吊安装与拆卸专项施工方案》,对塔吊安拆作业提出了经过安全培训、考核合格等人员要求和吊装作业前划定危险作业区域等场地要求。监理工程师审查专项方案时提出补充特种作业人员要求和吊装作业场地要求等内容。
塔吊安装后,监理工程师、项目部联合对塔吊的安全控制要点进行全面检査,尤其对塔吊的力矩限制器、超高限位器等安全装置是否齐全灵敏、可靠逐一进行了重点核査。
主体结构施工至地上15层时,项日部对第15层夜间施工进行安全检査,发现高处作业防坠安全防护棚宽度不符合坠落半径要求。同时,对第15层施工危险部位的脚手架、平台、梯子、防护栏杆、挡脚板、安全网等安全防护与夜间施工保障设施提出了要求。
【问题】
1.基坑降水再利用,还可以应用于哪些方面?建筑垃圾源头减量中,在现场管理方面还有哪些方法?
2.吊装工程安全管理中,对特种作业人员要求还有哪些?对吊装作业场地要求还有哪些?
3.除力矩限制器、超高限位器外,塔吊安全装置还有哪些?
4.地上第15层的高处作业,属于几级高处作业?其可能坠落半径是多少?针对高处作业危险部位及夜间
施工,应设置安全防护与保障的要求还有哪些?
【参考答案】
1.(1)基坑降水再利用,还可以应用于喷洒路面、绿化浇灌、现场冲洗机具、设备。
(2)施工现场临时设施建设,宜采用“永临结合”方式。办公用房、宿舍、停车场地、工地围挡、大
门、工具棚、安全防护栏杆等宜采用重复利用率高的标准化临时设施。
2.(1)特种作业人员必须持特种作业操作资格证书上岗。特种作业人员应按规定进行体检和复审。
(2)还有设置醒目的警示标志,防止无关人员进入。还应视现场作业环境专门设置监护人员。
3.还有变幅限位器、行走限位器、吊钩保险、卷筒保险、爬梯护圈。
4.(1)属于IV级高处作业。
(2)可能坠落半径为6m。
(3)高处作业危险部位应悬挂安全警示标牌;夜间施工应保证足够的照明并在危险部位设红灯示警。
案例三
某学校科研楼工程,地下2层,地上6层,总建筑面积2.4万平方米,地下为钢筋混凝土框架-剪力墙结构,地上为钢框架结构,外墙外保温采用聚苯板保温材料。施工总承包单位组建项目部组织施工。 项目总工程师检查《地下混凝土结构专项施工方案》时,对模板、混凝土工程施工质量控制要点指出以下不妥之处:(1)高大模板钢管支撑架体横向扫地杆宜设置在纵向扫地杆的上方;
(2)高大模板立杆采用搭接接长,扣件不少于2个;
(3)后浇带的模板和支撑未独立设置;
(4)柱混凝土设计强度高于梁两个等级,浇筑时在柱边采取分隔措施;
(5)型钢与钢筋结合区域应采用小型振动棒辅助振捣,加密振捣点,减少振捣时间。
项目部质量管理人员在钢结构施工质量检查时发现:施工人员采用砂轮打磨方法对高强度螺栓连接件摩擦面进行修补;当高强度螺栓无法穿过螺栓孔时,采用气割法进行扩孔。质检人员对其中的错误行为进行了制止,要求立即整改。
装修期间,项目部对地面工程施工进行了专项检查,重点检查了地面空鼓、面层表面缺陷、卫生间防水层和有防水要求的地面面层等施工质量情况。采用蓄水方法对卫生间防水层施工质量进行了检查。
在外墙外保温施工时,项目部对聚苯板的排板提出了按顺砌方式粘贴、接缝距门窗洞口四角距离不小于200mm等要求。并强调聚苯板粘贴牢固后按要求安装锚固件。
工程竣工验收前,总监理工程师对建筑节能分部工程进行专项质量验收,检查了外墙节能构造等现场实体检验和检测的项目、内容及其它施工资料,验收合格。
问题
1.改正《地下混凝土结构专项施工方案》中的不妥之处。
2.高强度螺栓连接件摩擦面加工处理的方法还有哪些?指出钢结构安装中的错误行为,答出相应的正确做法。
3.分别答出地面空鼓、面层表面缺陷、有防水要求地面面层的质量检查方法,答出卫生间防水层蓄水试验的蓄水时间。
4.外墙外保温聚苯板施工时,对墙面、墙角处、门窗洞口四角处的排版要求还有哪些?
5.建筑节能分部工程质量验收时,现场实体检验和检测的项目还有哪些?外墙节能构造实体检验的内容有哪些?
【参考答案】
1.《地下混凝土结构专项施工方案》的不妥之处,分别改正如下:
(1)横向扫地杆宜设置在纵向扫地杆的下方。
(2)立柱接长严禁搭接,必须采用对接扣件连接。
(3)后浇带的模板及支架应独立设置。
(4)柱混凝土设计强度高于梁两个等级时,应在交界区域采取分隔措施,分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm。
(5)应选择小型振动棒辅助振捣、加密振捣点,并应适当延长振捣时间。
2.(1)还有喷砂、喷(抛)丸、酸洗。
(2)错误之处:当高强度螺栓无法穿过螺栓孔时,采用气割法进行扩孔。
正确做法:高强度螺栓应自由穿入螺栓孔,不能穿过时,可用铰刀或锉刀修孔,不应气割扩孔;扩孔数量应征得设计单位同意,扩孔后的孔径不应超过1.2d(d为螺栓直径)。
3.(1)地面空鼓:应采用敲击的方法;面层表面缺陷:应采用观感的方法;有防水要求的地面面层:应采用泼水方法。
(2)卫生间防水层蓄水试验的蓄水时间:不应小于24h。
4.墙面:竖缝应逐行错缝;不得有空鼓和松动;涂胶粘剂面积不得小于聚苯板面积的40%。
墙角处:聚苯板应交错互锁。
门窗洞口四角处:应采用整板切割成型,不得拼接。
5.(1)现场实体检验和检测的项目还有:外窗气密性能。
(2)外墙节能构造实体检验的内容包括:墙体保温材料的种类、保温层厚度和保温构造做法。
案例四
某住宅小区更新改造项目,地下2层,地上6层,总建筑面积2.6万平方米。建设单位(甲方)的招标文要求投标单位具有二级及以上施工总承包资质,某二级施工总承包企业(乙方)中标。
甲乙双方签订了施工总承包合同,约定合同总价为8000万元,其中暂列金额800万元,安全文明施工费160万元,合同工期为9个月。工程预付款为合同价的30%,在签订合同后七日内支付。预付款起扣点依据主要材料及构件占工程总价的比例(60%)确定,并从预付款起扣点开始按工程产值同比例(60%)扣回。工
程进度款按当月完成产值的90%支付,工程质量保修金按当月完成产值3%%计算、扣除施工总承包单位依据管理规定,组建施工总承包项目部,配备了具有相应执业资格的项目主要管理人员:项目经理具有二级建
造师执业资格;项目安全总监具有高级工程师职称,从事建筑行业安全工作2年以上;项目安全部门负责人、专职安全员具有各专业工程师职称等。项目部施工成本分析贯穿于施工成本管理全过程,依据统计核算等资料进行施工成本分析;使用因素分析法分析计算各种因素对成本的差异影响时,首先对各因素按照“先绝对数,后相对数”等原则进行排序。截止当年10月末,项目部当月完成产值1000万元,累计已完成产值5400万元,甲方累计已支付工程进度款3470万元。
问题
1.答出二级建筑工程施工总承包资质的企业允许承包工程范围。
2.项目经理、项目安全总监和项目安全部门负责人还应具有哪些执业资格?
3.施工成本分析依据的资料还有哪些?因素分析法的排序原则还有哪些?
4.列式计算工程预付款、预付款起扣点各是多少万元?
5.列式计算10月份的保修金、累计预付款扣回、应付工程进度款各是多少万元?
【答案】
1.高度100m以下的工业、民用建筑工程。
高度120m以下的构筑物工程。
建筑面积4万㎡以下的单体工业、民用建筑工程。
单跨跨度39m以下的建筑工程。
2.(1)项目经理:应取得安全生产考核合格证书B证。
(2)项目安全总监:项目安全总监应当具备注册安全工程师执业资格(建筑施工安全类),取得建筑施工企业项目负责人安全生产考核合格证书,且在本行业领域内从事安全管理工作满2年。
【《建筑施工企业、工程项目安全生产管理机构设置及安全生产管理人员配备办法》(建质规(2025)3号)第二十二条项目安全总监应当具备注册安全工程师执业资格(建筑施工安全类),取得建筑施工企业项目负责人安全生产考核合格证书,且在本行业领域内从事安全管理工作满2年。】
3.(1)施工成本分析依据的资料还有:会计核算和业务核算。
(2)因素分析法的排序原则还有:先工程量,后价值量。
4.(1)工程预付款1:(8000-800)×30%=2160万元。
工程预付款2:[8000-800×(1+9%)]×30%=2138.40万元
【有争议,这里题目没有给出增值税税率】
(2)预付款起扣点:(8000-800)-2160/60%=3600万元。
预付款起扣点:[8000-800×(1+9%)]-2138.40/60%=3564.00万元
5.(1)10月份保修金:1000×3%=30万元。
(2)累计预付款扣回:本月扣回款=(5400-3600)×60%=1080万元。
累计预付款扣回:本月扣回款=(5400-3564)×60%=1101.60万元。【按增值税9%的答案】(3)
10月份应付工程进度款:1000×90%-30-1000x60%=270万
本文整理考题皆为考生回忆版,题号可能与考卷有差异,答案和解析仅供参考。
