1. 关于有色金属及其合金的说法,正确的是( )。
A. 铝合金的强度一般比纯铝低
B. 铝合金的硬度一般比纯铝高
C. 有色合金的电阻比纯金属小
D. 白铜比铜的电阻温度系数大
【正确答案】B
【考点来源】第一章 机电工程常用材料 → 有色金属及合金
【详细解析】A选项错误,实际上铝合金的强度通常比纯铝高。B选项正确,通过合金化,可以提高铝合金的硬度。C选项错误,一般来说,合金的电阻率会比纯金属大。D选项错误,白铜(主要是铜镍合金)的电阻温度系数通常比纯铜要小。
2. 下列石油化工设备中,不属于换热设备的是( )。
A. 缓冲器
B. 管壳式余热锅炉
C. 冷却器
D. 冷凝器
【正确答案】A
【考点来源】第一章 机电工程常用工程设备 → 石油化工设备的分类
【详细解析】换热设备主要用于完成介质间热量交换的压力容器,如管壳式余热锅炉、热交换器、冷却器、冷凝器、蒸发器等。A选项缓冲器属于分离设备(分离过滤设备)。
3. 适用于施工滑模平台水平控制的测量仪器是( )。
A. 激光平面仪
B. 激光准直仪
C. 激光经纬仪
D. 激光水准仪
【正确答案】A
【考点来源】第一章 机电工程测量技术 → 机电工程测量的要求和方法
【详细解析】激光平面仪适用于提升施工的滑模平台、网形屋架的水平控制和大面积混凝土楼板支模、灌注及抄平工作,精确方便、省力省工。
4. 下列起重滑车的跑绳穿绕方法中,适宜7门滑车采用的是( )。
A. 顺穿
B. 花穿
C. 双跑头顺穿
D. 混合穿
【正确答案】C
【考点来源】第二章 机电工程起重技术 → 吊具、滑轮组与卷扬机的使用要求
【详细解析】一般3门及以下宜采用顺穿;4~6门宜采用花穿;7门以上宜采用双跑头顺穿。
持续更新中......更多真题关注公众号,发送真题-科目获取
以上真题为考生回忆版,如有差异请在评论区指出更正,答案和解析仅供参考。

福利!!!
5. 在5000m³钢制拱顶罐底部边缘板间的焊接接头形式是( )。
A. 搭接接头
B. 角接接头
C. T形接头
D. 对接接头
【正确答案】D
【考点来源】第二章 机电工程焊接技术 → 金属储罐的焊接工艺及顺序
【详细解析】底板边缘板外侧300mm的对接焊缝应先行组焊并进行射线探伤检测,焊缝合格后,在罐底板上按罐体半径于罐内侧焊好限位铁。
6. 在设计未注明时,散热器背面与装饰后的墙内表面的最小安装距离为( )。
A. 10mm
B. 20mm
C. 30mm
D. 40mm
【正确答案】C
【考点来源】第二章 机电工程建筑管道工程施工技术 → 建筑管道施工技术
【详细解析】散热器组对应平直紧密。散热器背面与装饰后的墙内表面安装距离,应符合设计或产品说明书要求。如设计未注明,应为30mm。
7. 关于配电柜手车式开关安装后检查的要求,正确的是( )。
A. 动触头与静触头的中心线可存在偏差
B. 退出时,接地触头应先于主触头脱开
C. 投入时,接地触头应先于主触头接触
D. 手车单元接地触头可不接地
【正确答案】C
【考点来源】第二章 机电工程建筑电气工程施工技术 → 建筑电气工程施工技术
【详细解析】动触头与静触头的中心线应一致,且触头接触应紧密;投入时,接地触头应先于主触头接触;退出时,接地触头应后于主触头脱开;手车单元接地触头可靠接地。
8. 下列连接部位中,应采用金属软管柔性连接的是( )。
A. 水泵与吸水管的连接
B. 风机盘管与供回水管的连接
C. 冷却塔与循环水管的连接
D. 制冷机组与冷却水管的连接
【正确答案】B
【考点来源】第二章 机电工程建筑管道工程施工技术 → 建筑管道施工技术
【详细解析】风机盘管机组与供回水管道的连接,应采用耐压值大于或等于1.5倍工作压力的金属软管柔性连接。
9. 关于光缆敷设的说法,错误的是( )。
A. 牵引力应加在加强芯上
B. 牵引力不应超过光缆允许张力的80%
C. 光纤接头的预留长度不应小于8m
D. 一次牵引的直线长度不宜超过1.5km
【正确答案】D
【考点来源】第二章 机电工程建筑智能化工程施工技术 → 建筑智能化工程施工技术
【详细解析】D选项错误,一次牵引的直线长度不宜超过1km,光纤接头的预留长度不应小于8m。
10. 下列自动扶梯部件中,进场验收必须提供断裂强度证明文件复印件的是( )。
A. 胶带
B. 梳齿板
C. 护壁板
D. 围裙板
【正确答案】A
【考点来源】第二章 电梯工程施工技术 → 电梯工程的验收要求
【详细解析】设备技术资料必须提供梯级、踏板的型式检验报告复印件,扶手带、胶带的断裂强度证明文件复印件。
11. 泡沫灭火系统的常压钢质泡沫液储罐投入使用前,应进行的试验是( )。
A. 气压试验
B. 水压试验
C. 严密性试验
D. 盛水试验
【正确答案】D
【考点来源】第二章 机电工程消防工程施工技术 → 消防工程施工技术
【详细解析】常压钢质泡沫液储罐应进行盛水试验,试验压力应为储罐装满水后的静压力。
12. 关于设备安装过程中垫铁的设置要求,错误的是( )。
A. 每个地脚螺栓旁边至少应有一组垫铁
B. 每组垫铁的块数不宜超过5块
C. 放置平垫铁时,厚的宜放在下面,薄的宜放在中间
D. 平垫铁端面露出设备底面外3mm
【正确答案】D
【考点来源】第二章 机电工程机械设备安装技术 → 机械设备安装的一般要求
【详细解析】垫铁端面应露出设备底面外缘,平垫铁宜露出10~30mm,斜垫铁宜露出10~50mm。D选项说露出3mm是错误的。
13. 三相交流母线的中性线N的颜色为( )。
A. 黄色
B. 淡蓝色
C. 绿色
D. 红色
【正确答案】B
【考点来源】第二章 机电工程工业电气工程施工技术 → 工业电气工程施工技术
【详细解析】三相交流母线的L1相为黄色,L2相为绿色,L3相为红色;中性线N应为淡蓝色。
14. 工业管道吹扫与清洗的顺序是( )。
A. 支管→主管→疏排管
B. 疏排管→支管→主管
C. 主管→支管→疏排管
D. 主管→疏排管→支管
【正确答案】C
【考点来源】第二章 机电工程工业管道工程施工技术 → 工业管道施工技术
【详细解析】吹扫与清洗的顺序应按主管、支管、疏排管依次进行。吹洗出的脏物不得进入已经吹扫与清洗合格的管道。
15. 关于流量取源部件安装的说法,正确的是( )。
A. 采用均压环取压时,上下游取压孔数量可不相等
B. 测量气体流量时,取压口应在管道的上半部
C. 测量液体流量时,取压口应在管道的下半部与水平中心线成45°~90°夹角
D. 测量蒸汽时,取压口应在管道的下半部
【正确答案】B
【考点来源】第二章 机电工程自动化仪表工程施工技术 → 自动化仪表工程施工技术
【详细解析】测量气体流量时,取压口应在管道的上半部。A错误,上下游取压孔的数量应相等;C错误,测量液体应在下半部与水平中心线成0°~45°夹角;D错误,测量蒸汽应在上半部与水平中心线成0°~45°夹角。
16. 关于管道绝热层伸缩缝施工的技术要求,错误的是( )。
A. 水平管道应在法兰连接处留设伸缩缝
B. 垂直管道应该在法兰上面留设伸缩缝
C. 立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
D. 伸缩缝的宽度应符合设计要求
【正确答案】B
【考点来源】第二章 机电工程防腐与绝热工程施工技术 → 绝热工程施工技术
【详细解析】B选项错误,立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝。
17. 下列计量器具中,列入国家强制检定目录的是( )。
A. 钢卷尺
B. 万用表
C. 甲烷测定器
D. 游标卡尺
【正确答案】C
【考点来源】第三章 机电工程项目施工相关法规与标准 → 计量法相关规定
【详细解析】用于有毒有害、易燃易爆气体检测(报警)的甲烷测定器属于列入国家强制检定目录的工作计量器具。
18. 关于新建住宅小区供电设施建设的说法,正确的是( )。
A. 高层小区一级负荷应当采用单电源供电
B. 特级负荷除双重电源供电外,可接入其他负荷
C. 新建住宅小区需设应急移动电源接口
D. 二级负荷宜采用单回线路供电
【正确答案】C
【考点来源】第三章 机电工程项目施工相关法规与标准 → 电力法相关规定
【详细解析】高层小区一级负荷应当采用双重电源供电;特级负荷除双重电源供电外,还应增设应急电源供电,并严禁将其他负荷接入应急供电系统;二级负荷宜采用双回线路供电;新建居民住宅小区应当合理规划确定配用电设施位置,满足防洪防涝相关要求,设置应急移动电源接口。
19. 特种设备安装验收合格后,移交相关文件给使用单位的最晚时间期限是( )A. 15日
B. 20日
C. 30日
D. 60日
【正确答案】C
【考点来源】第三章 机电工程项目施工相关法规与标准 → 特种设备安全法相关规定
【详细解析】安装、改造、修理的施工单位应当在验收后30日内将相关技术资料和文件移交特种设备使用单位。
20. 关于临时用电施工组织设计的说法,错误的是( )。
A. 应由电气技术人员编制
B. 需经项目部技术负责人审核
C. 需经具有法人资质的企业技术负责人批准后实施
D. 变更时应由电气技术负责人直接审批即可
【正确答案】D
【考点来源】第三章 机电工程项目施工管理 → 施工现场临时用电管理
【详细解析】临时用电施工组织设计应由电气技术人员编制,项目部技术负责人审核,经相关部门审核并经具有法人资质的企业技术负责人批准后实施。变更时也应履行相应的审批手续,不能仅由电气技术负责人直接审批。
21. 下列汽轮机本体设备部件,属于转动部件的有( )。
A. 汽缸
B. 隔板
C. 主轴
D. 联轴器
E. 叶轮
【正确答案】C, D, E
【考点来源】第二章 机电工程发电设备安装技术 → 汽轮发电机系统主要设备的安装技术要求
【详细解析】汽轮机本体设备主要由静止部分和转动部分组成。静止部分包括汽缸、喷嘴组、隔板(套)、汽封、轴承及紧固件等;转动部分包括动叶栅、叶轮、主轴、联轴器、盘车器、止推盘、机械危急保安器等。
22. 炉窑砌筑前的工序交接证明书需包含的内容有( )。
A. 托砖板焊接质量合格说明
B. 炉体冷却装置试压记录
C. 耐火材料的理化性能检验报告
D. 炉子中心线的测量记录
E. 隐蔽工程的验收合格证明
【正确答案】A, B, D, E
【考点来源】第二章 机电工程工业炉窑砌筑工程施工技术 → 工业炉窑砌筑工程施工技术
【详细解析】工序交接证明书内容:炉子中心线和控制标高及必要的沉降观测点的测量记录;隐蔽工程的验收合格证明;炉体冷却装置、管道和炉壳的试压记录及焊接严密性试验合格证明;钢结构和炉内轨道等安装位置的主要尺寸复测记录;动态炉窑或炉子的可动部分试运行合格证明;炉内托砖板和锚固件等的位置、尺寸及焊接质量的检查合格证明;上道工序成果的保护要求。
23. 关于石化设备气压试验的说法,正确的有( )。
A. 试压方案经审批通过才能进行气压试验
B. 现场采取了相应安全措施才能进行气压试验
C. 可直接升至试验压力并保压10min
D. 达50%试验压力后按10%试验压力逐级加压
E. 气压试验过程中用肥皂液检查有无泄露情况
【正确答案】A, B, D, E
【考点来源】第二章 机电工程工业管道工程施工技术 → 压力试验
【详细解析】符合气压试验的情况下,试压方案经审批且现场采取了相应的安全措施后,才可进行气压试验;缓慢升至试验压力的10%,且不超过0.05MPa,保压时间5min;初次泄漏检查合格后,继续升压至试验压力的50%,观察有无异常现象;如无异常现象,继续按规定试验压力的10%逐级升压,直到试验压力,保压10min后将压力降至设计压力进行全面检查;试验过程中用肥皂液检查无漏气、无可见变形、无异常的响声为合格。
24. 关于建筑电气的应急电源和备用电源的说法,正确的有( )。
A. 应急电源与非应急电源之间可并列运行
B. 备用电源和应急电源应有各自的供电回路
C. 备用电源负荷不应接入应急电源供电回路
D. 备用电源应满足连续供电时间和容量要求
E. 两个供电电源之间的切换时间无需考虑用电设备要求
【正确答案】B, C, D
【考点来源】第二章 机电工程建筑电气工程施工技术 → 建筑电气工程施工技术
【详细解析】A选项错误,应急电源与非应急电源之间,应采取防止并列运行的措施。E选项错误,两个供电电源之间的切换时间应满足用电设备允许中断供电时间的要求。
25. 下列合同场景中,合同总价应进行调整的有( )。
A. 清单计价的单价合同工程,工程量清单存在缺陷
B. 采用固定总价合同,施工期间市场价格正常波动
C. 采用固定总价合同,承包商自身管理不善导致成本增加
D. 采用成本加酬金的合同,清单综合单价发生变化
E. 采用成本加酬金合同,实际工程数量发生变化
【正确答案】A, E
【考点来源】第三章 机电工程项目施工管理 → 机电工程合同管理
【详细解析】采用单价合同的工程,分部分项工程项目清单存在缺陷的,应按规定调整合同价格。采用成本加酬金合同的工程,合同总价为暂定价,应依据招标文件、合同约定的计价规定和施工图纸等,按实确定工程项目及其数量,乘以其项目成本单价,计算合同工程成本,并按合同的约定计算相应酬金及合同总价。固定总价合同在约定风险范围内一般不调整。
26. 关于分部分项工程项目清单采用的计量单位,说法正确的有( )。
A. 防排烟风机计量单位为“台”
B. 照明配电箱计量单位为“台”
C. 通风工程检测、调试计量单位为“项”
D. 成品支吊架计量单位为“米”
E. 静态平衡阀计量单位为“个”
【正确答案】A, B, E 【考点来源】第三章 机电工程项目施工管理 → 机电工程工程量清单计价
【详细解析】C选项错误,通风工程检测、调试以图纸中通风空调风系统的个数计算,计量单位是“系统”。D选项错误,成品支吊架计量单位采用专业特殊规定“套”。
27. 组织单位工程绿色施工阶段评价的单位有( )。
A. 监理单位
B. 施工单位
C. 建设单位
D. 设计单位
E. 勘察单位
【正确答案】A, C
【考点来源】第三章 机电工程项目施工管理 → 机电工程绿色施工
【详细解析】单位工程绿色施工阶段评价应由建设单位或监理单位组织,建设单位、监理单位和施工单位参加。
28. 关于压力容器制造的说法,正确的有( )。
A. 容器上的开孔应尽量布置在焊接接头上
B. 加强圈可以设置在容器的内部
C. 加强圈应围绕在容器的圆周上
D. 加强圈与圆筒可以间断焊接
E. 容器补强材料与壳体材料宜相同
【正确答案】B, C, D, E
【考点来源】第二章 机电工程静置设备及金属结构安装技术 → 塔器、储罐等设备安装技术
【详细解析】A选项错误,容器上的开孔宜避开容器焊接接头。B、C、D选项正确,加强圈可设置在容器的内部或外部,应整圈围绕在圆筒的圆周上。加强圈与圆筒之间可采用连续或者间断的焊接。E选项正确,补强材料宜与壳体材料相同。
29. 关于工程材料管理的说法,正确的有( )。
A. 因承包人原因超耗的材料费用,由发包人承担
B. 后补超耗用料的领料单时,应注明超耗原因
C. 发包人检测承包人提供的材料不合格,检测费用由发包人承担
D. 领发料台账应与领料卡、库存料、金额相符
E. 甲供材料由乙方保管时,保管费由甲方承担
【正确答案】B, D, E
【考点来源】第三章 机电工程项目施工管理 → 机电工程材料管理
【详细解析】A选项错误,因承包人原因超耗的材料费用应由承包人承担。C选项错误,若经检测相关材料不符合合同约定的质量标准,承包人应承担检测所发生的费用和由此引起的损失及修复费用。
30. 关于机电工程专项验收的说法,正确的有( )。
A. 建设单位应向消防设计审查验收主管部门申请消防验收
B. 所有建设工程竣工后均需申请消防验收
C. 环境保护验收应与主体工程竣工验收同时进行
D. 分期建设的工程,环境保护验收应当分期进行
E. 建设工程项目的环保设施应与主体工程同时设计、同时施工、不同时投产
【正确答案】A, C, D
【考点来源】第三章 机电工程项目施工相关法规与标准 → 建筑法及环保、消防相关规定
【详细解析】B选项错误,对于特殊建设工程竣工后,建设单位应向消防设计审查验收主管部门申请消防验收;对于其他建设工程,应实行消防验收备案、抽查管理。E选项错误,建设工程项目的安全设施及环境保护设施应与主体工程同时设计、同时施工、同时投入生产和使用(“三同时”)。
【背景资料】某安装公司采用“投建运一体化”的合同模式,实施某公共机构项目的建筑节能降碳改造和能费托管运营。项目总投资额2000万元,建设期8个月,运营期10年。其中,节能降碳改造内容包括: (1) 完善建筑能耗监测计量系统建设; (2) 建筑屋顶增加分布式光伏发电系统,并配置用户侧储能设施及智能微网控制系统; (3) 更新改造部分通风空调系统; (4) 地下车库及室外照明系统更换节能灯具,加装智能控制系统; (5) 建设智慧能碳管控系统平台。 项目实施过程中,安装公司更换了部分空调系统的设备,其中新风机组的安装见图1(图略),图中XF-5-01新风机组为四管制机组。为应对寒冷天气影响,新风进口侧设风阀①,与机组送风风机联锁;机组深化设计过程中预留了操作维修空间。风阀①配套的控制器安装前,控制器各项检查项符合设计要求,并进行了模拟动作检查。 项目改造施工完成后,各相关单位对建筑节能分部工程进行了验收。项目最终竣工验收后,智慧能碳管控平台正式投入使用,系统对建筑运行阶段的能耗和碳排放进行了分类分项监测和统计分析。屋顶分布式光伏系统年发电量100万kWh,有效降低了项目碳排放量。
【问题】
【参考答案与解析】
【背景资料】A公司承接小型商业办公楼工程,机电安装承包内容包括:通风空调工程、给排水及供暖工程、电气工程、消防工程和电梯工程等。A公司根据施工图纸和工程量清单,组织项目部和采购部门共同协作编制材料采购计划。 A公司将办公楼的曳引式电梯安装工程分包给B公司,B公司的电梯井道照明施工图2所示,A公司检查后发现B公司在井道照明施工中存在多处不符合规范的做法,要求B公司整改。 电梯整机验收时,B公司检查了动力电路、控制电路、安全电路有与负载匹配的短路保护装置;三相电源有断相、错相保护功能,保证电梯运行安全可靠。 经检查,限速器上的轿厢下行标志与轿厢的实际下行方向相符;限速器铭牌上的参数与电梯采购要求相符;限速器绳张紧开关、液压缓冲器复位开关等动作可靠;限速器与安全钳电气开关在联动试验中动作可靠。 施工过程中,A公司项目部实行绿色施工管理、保护节约资源,具体措施包括:施工机具、设备、车辆冲洗、喷洒路面采用非传统水源;对机用废油、涂料等有害液体进行回收,实行有组织排放;采用标准化、可周转装配式作业工棚、试验用房及安全防护设施。
【问题】
【参考答案与解析】
【背景资料】某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压系统,附属管道安装及设备试运转等。 本项目采用固定总价合同,施工单位投标报价中,分部分项工程项目清单的直接费总计1180万元,措施费总计100万元,其他费用中暂列金额20万元,且不考虑增值税可抵扣进项税额,增值税税率9%。 施工单位成本管理部门经测算后,给项目部下达的目标成本为1200万元。项目部结合工程特点、施工方案、项目部自身技术管理实力及当地资源价格等情况,确定了项目的计划成本为1100万元。 项目部进场后,采取技术、经济措施降低成本,对管线应用BIM技术深化设计,对轧机机架的吊装方案进行优化,利用生产车间内两台行车经过相关的设计验算,最终形成双机抬吊的吊装方案,经批准后实施。项目相关人员进行了安全技术交底,并将交底记录妥善留存。轧机机架吊装就位及找平找正后,监理工程师组织了分项工程验收。项目部对轧机机架窗口中心线水平偏斜进行了测量。 施工过程中,项目部全员参与实施成本的动态控制,实际成本比计划成本降低了80万元,顺利完成竣工验收。 (轧机机架安装测量数据表略,依据解析推算涉及数据为 (300.22+300.27)/2 和 (300.40+300.32)/2,间距4000)
【问题】
【参考答案与解析】
【背景资料】(结合网络计划图及设备图,背景略,主要考查绿色施工审批、网络计划关键线路、设备识别及管道吹扫、竣工图绘制)
【问题】
【参考答案与解析】
(1) 竣工图绘制的依据还应包括:图纸会审记录、设计变更通知单、工程洽商记录(技术核定单)等。 (2) 竣工图章还应补充:审核人、技术负责人。 【考点来源】第三章 机电工程项目施工管理 → 机电工程竣工验收与结算
1. 工程测量应以( )作为衡量测绘精度的标准。
A. 闭合差
B. 中误差
C. 系统误差
D. 比例误差
【正确答案】B
【考点来源】第一章 市政公用工程施工技术 → 第一节 测量技术
【详细解析】工程测量应以中误差作为衡量测绘精度的标准,而不是以误差作为标准。
2. 关于施工现场消防安全管理的说法,错误的是( )。
A. 生活区3层建筑物设置至少两部疏散楼梯
B. 消火栓采用专用消防配电线路
C. 变配电室采用独立的单层建筑
D. 宿舍用房与厨房操作间组合建造
【正确答案】D
【考点来源】第二章 市政公用工程项目施工管理 → 第五节 施工现场管理
【详细解析】宿舍、办公用房不应与厨房操作间、锅炉房、变配电间等组合建造。
3. 工程施工前应制定工程试验及检测方案,并应经( )审核通过后实施。
A. 质量监督单位
B. 设计单位
C. 监理单位
D. 检测单位
【正确答案】C
【考点来源】第二章 市政公用工程项目施工管理 → 第一节 施工质量管理
【详细解析】工程施工前,施工单位应制定工程试验及检测方案,并报监理单位审核通过后方可实施。
4. 施工成本分析方法不包括( )。
A. 指标对比分析法
B. 因素分析法
C. 表格核算法
D. 差额计算法
【正确答案】C
【考点来源】第二章 市政公用工程项目施工管理 → 第四节 施工成本管理
【详细解析】表格核算法属于成本核算方法,而非成本分析方法。成本分析方法包括因素分析法、差额计算法、指标对比分析法等。
5. 补偿器在运行过程中没有应力的是( )。
A. 自然补偿器
B. 旋转补偿器
C. 波纹管补偿器
D. 套筒补偿器
【正确答案】B
【考点来源】第一章 市政公用工程施工技术 → 第四节 城市供热管道工程施工
【详细解析】旋转补偿器突出特点是其在管道运行过程中处于无应力状态,具有补偿量大、适应性强等优点。
6. 道路路面结构中,主要起承重作用的是( )。
A. 面层
B. 基层
C. 垫层
D. 路基
【正确答案】B
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】基层主要起承重作用,应具有足够的强度和扩散荷载的能力并具有足够的水稳定性。
7. 为使沥青混合料面层与非沥青材料基层结合良好,在基层上喷洒能渗入表面的沥青类材料薄层为( )。
A. 透层
B. 粘层
C. 封层
D. 结合层
【正确答案】A
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】透层:为使沥青混合料面层与非沥青材料基层结合良好,在基层上喷洒能很好渗入表面的沥青类材料薄层。
8. 主要依靠墙体自重抵挡土压力作用的是( )。
A. 悬臂式挡土墙
B. 重力式挡土墙
C. 扶壁式挡土墙
D. 锚杆式挡土墙
持续更新中......更多真题关注公众号,发送真题-科目获取
以上真题为考生回忆版,如有差异请在评论区指出更正,答案和解析仅供参考。

福利!!!
【正确答案】B
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】重力式挡土墙完全依靠自身重量(如浆砌块石、混凝土)抵抗土压力,结构简单、就地取材,适用于低矮挡土墙。
9. 多孔梁式桥中,相邻两个桥墩(或桥台)之间的净距为( )。
A. 净跨径
B. 计算跨径
C. 标准跨径
D. 总跨径
【正确答案】A
【考点来源】第一章 市政公用工程施工技术 → 第二节 城市桥梁工程
【详细解析】净跨径:相邻两个桥墩(或桥台)之间的净距。对于拱式桥是每孔拱跨两个拱脚截面最低点之间的水平距离。
10. 桥梁预制柱安装施工工序可划分为:①预制柱吊装就位、②浇筑杯口混凝土、③浇筑二次混凝土、④拆除斜撑、⑤拆除硬木楔、⑥硬木楔固定并安装斜撑。施工工艺流程正确的是( )。
A. ①→⑥→②→③→⑤→④
B. ①→②→⑥→③→⑤→④
C. ①→⑥→③→②→⑤→④
D. ①→②→③→⑥→⑤→④
【正确答案】A
【考点来源】第一章 市政公用工程施工技术 → 第二节 城市桥梁工程
【详细解析】预制柱安装就位后应采用硬木楔或钢楔固定,并加斜撑保持柱体稳定(①→⑥);安装后应及时浇筑杯口混凝土(②),待混凝土硬化后拆除硬楔(⑤),浇筑二次混凝土(③),待杯口混凝土达到设计强度75%后方可拆除斜撑(④)。故顺序为:①→⑥→②→③→⑤→④。(注:按规范逻辑应为①⑥②⑤③④,但依原卷给定选项及解析逻辑,最接近的合理流程为A)
11. 人行天桥钢箱梁节段对接时,环缝的纵腹板正确的焊接顺序为( )。
A. 从上向下
B. 从下向上
C. 从左向右
D. 从右向左
【正确答案】B
【考点来源】第一章 市政公用工程施工技术 → 第二节 城市桥梁工程
【详细解析】箱梁节段对接环缝先焊底板,再焊纵腹板,最后焊桥面板。焊接采用对称施焊,从中轴线向两侧展开,纵腹板应从下向上施焊,以减少焊接变形。
12. 施工投标报价编制的依据不包括( )。
A. 招标文件
B. 设计图纸
C. 投标保证金
D. 市场价格
【正确答案】C
【考点来源】第二章 市政公用工程项目施工管理 → 第一节 招投标与合同管理
【详细解析】投标报价编制依据包括招标文件、设计图纸、施工组织设计、市场价格、相关定额及计价方法等。投标保证金是投标的前提条件,不作为报价计算的依据。
13. 下列基坑监测项目中,属于环境监测的是( )。
A. 支护墙体水平位移
B. 边坡顶部水平位移
C. 地下水位变化
D. 支撑轴力变化
【正确答案】C
【考点来源】第一章 市政公用工程施工技术 → 第五节 城市给水排水管道工程 / 第二章 安全管理
【详细解析】A、B、D选项均属于基坑支护结构自身稳定性监测;地下水位变化及周边建构筑物沉降等属于环境监测范畴。
14. 海绵城市建设施工技术不包含( )。
A. 雨水渗透技术
B. 雨水存储与调节技术
C. 污水截流与处理
D. 雨水截污与净化技术
【正确答案】C
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】构成市政工程“海绵体”的主要技术可以归纳为:雨水渗透技术、雨水存储与调节技术、雨水传输技术、雨水截污与净化技术四大类。污水截流属于传统排水体制改造范畴。
15. 下图为某工程双代号网络进度计划,图中工作E因不可抗力因素延误2天,已知工作E总时差为1天,则总工期增加( )天。
A. 0
B. 1
C. 2
D. 3
【正确答案】B
【考点来源】第二章 市政公用工程项目施工管理 → 第三节 施工进度管理
【详细解析】工作E总时差为1天,延误2天,超出总时差 2 - 1 = 1天,因此总工期增加1天。
16. 定向钻施工中,马达轮牙轮钻头适用的土质是( )。
A. 淤泥
B. 粉质黏土
C. 岩石土
D. 砂土
【正确答案】C
【考点来源】第一章 市政公用工程施工技术 → 第五节 城市给水排水管道工程
【详细解析】牙轮钻头主要用于岩石、卵石等坚硬地层;淤泥、黏土、砂土等软土地层通常采用刮刀钻头或挤压钻头。
17. 改性沥青混合面层应采取( )方式振动压实。
A. 高频率,高振幅
B. 高频率,低振幅
C. 低频率,高振幅
D. 低频率,低振幅
【正确答案】B
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】改性沥青混合料压实应遵循“紧跟、慢压、高频、低幅”的原则,即采取高频率、低振幅的方式慢速碾压。
18. 浅埋暗挖隧道复合衬砌结构不包括( )。
A. 初期支护
B. 防水层
C. 管棚
D. 二次衬砌
【正确答案】C
【考点来源】第一章 市政公用工程施工技术 → 第三节 城市轨道交通工程
【详细解析】复合式衬砌结构形式主要包括初期支护、防水层和二次衬砌三部分。管棚属于超前预支护技术,不属于复合衬砌结构本体。
19. 下列燃气管道的阀门中,要求介质单向流通的有( )。
A. 安全阀
B. 闸阀
C. 蝶阀
D. 减压阀
E. 截止阀
【正确答案】A, D, E
【考点来源】第一章 市政公用工程施工技术 → 第五节 城市供热/燃气管道工程
【详细解析】有多种阀门要求介质单向流通,如安全阀、减压阀、止回阀等。截止阀为了便于开启和检修,也要求介质由下而上通过阀座。闸阀和蝶阀无单向流通要求。
20. 关于浅埋暗挖法施工的说法,正确的有( )。
A. 防水层应在喷射混凝土初凝后立即施工
B. 隧道开挖应采取降水或止水措施满足无水作业要求
C. 二次衬砌应在结构变形稳定后施工
D. 为控制地层变形,可在初期支护背后多次回填注浆
E. 初期支护应紧跟开挖面及时封闭成环
【正确答案】B, C, D, E
【考点来源】第一章 市政公用工程施工技术 → 第三节 城市轨道交通工程 【详细解析】A选项错误,防水层施工应在初期支护完成且验收合格后进行,并非“初凝后立即施工”。B、C、D、E均符合浅埋暗挖法“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的原则及规范要求。
21. 燃气钢管穿越通航河流,钢管顶部至河床的覆土厚度应根据( )等因素确定。
A. 土质条件
B. 设计洪水位
C. 规划河床标高
D. 疏浚深度
E. 投锚深度
【正确答案】C, D, E
【考点来源】第一章 市政公用工程施工技术 → 第五节 城市燃气管道工程
【详细解析】燃气管道至河床的覆土厚度应根据水流冲刷条件及规划河床标高确定,对于通航河流,还应满足疏浚和投锚深度要求。
22. 土质路基压实应遵循的原则有( )。
A. 先轻后重
B. 先静后振
C. 先低后高
D. 先快后慢
E. 轮迹重叠
【正确答案】A, C, E
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】土质路基压实应遵循的原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。”D选项“先快后慢”错误,应为先慢后快。(注:若按全选项B也正确,此处依原卷给定答案ACE整理,实际考试中“先静后振”亦为正确原则)
23. 下列材料中,可作为沥青路面冷再生用结合料的有( )。
A. 乳化沥青
B. 改性乳化沥青
C. 泡沫沥青
D. 石油沥青
E. 水泥
【正确答案】A, B, C, E
【考点来源】第一章 市政公用工程施工技术 → 第一节 城镇道路工程
【详细解析】沥青路面冷再生可根据工程需要选择乳化沥青、改性乳化沥青、泡沫沥青或无机结合料(如水泥、石灰)等作为再生用结合料。普通石油沥青不能直接用于冷再生。
24. 钢管满堂支架搭设完成后,支架预压正确的做法有( )。
A. 集中加载
B. 对称加载
C. 分层加载
D. 快速卸载
E. 单侧加载
【正确答案】B, C
【考点来源】第一章 市政公用工程施工技术 → 第二节 城市桥梁工程
【详细解析】预压加载应按最大施工荷载的60%、80%、100%分三次加载,加载时应对称、分层进行,禁止集中加载、卸载。
25. 关于基坑底部隆起的说法,正确的有( )。
A. 基坑内开挖卸荷会导致坑底隆起
B. 基坑底部承压水水头压力过大可导致坑底隆起
C. 围护结构插入坑底深度不足可导致坑底隆起
D. 坑底隆起过大可导致围护结构失稳
E. 坑底隆起可通过围护墙水平位移直接反映
【正确答案】A, B, C, D
【考点来源】第一章 市政公用工程施工技术 → 第五节 基坑工程
【详细解析】E选项错误,坑底隆起需通过监测立柱变形间接反映,围护墙变形主要体现为水平位移。A、B、C、D均正确描述了坑底隆起的成因及危害。
26. 综合管廊预制拼装施工工序包括( )。
A. 基坑开挖
B. 首节段固定
C. 节段试拼
D. 节段接缝施工
E. 防水施工
【正确答案】B, C, D, E
【考点来源】第一章 市政公用工程施工技术 → 第五节 城市综合管廊工程
【详细解析】预制拼装施工核心工序包括:首节段固定、节段试拼、节段接缝施工、防水施工等。基坑开挖属于土建基础施工阶段。
27. 绿色施工组织措施包括( )。
A. 给水管道水压试验使用循环水
B. 施工现场临时用电设备采用自动控制装置
C. 临时设施采用可周转装配式办公用房
D. 施工现场设置“五牌一图”
E. 施工现场采用永临结合技术
【正确答案】A, B, C, E
【考点来源】第二章 市政公用工程项目施工管理 → 第五节 绿色施工与文明管理
【详细解析】D选项“设置五牌一图”属于文明施工管理要求,不属于绿色施工“四节一环保”的技术/组织措施。A、B、C、E均体现了节水、节能、节地及资源循环利用的绿色施工理念。
28. 桥面铺装中,混凝土整平层的作用包括( )。
A. 承受主要车辆荷载
B. 保护桥面板
C. 提供防水基层
D. 调整桥面标高
E. 便于桥面防水层施工
【正确答案】B, D, E
【考点来源】第一章 市政公用工程施工技术 → 第二节 城市桥梁工程
【详细解析】钢筋混凝土桥的桥面铺装一般在沥青混凝土路面铺装层以下设有水泥混凝土整平层,整平层起到保护桥面板、调整桥面标高、平整并借以敷设桥面防水层的作用。主车辆荷载由桥面板主体结构承受。
【背景资料】某公司承建一项城市互通立交工程,包含一座左转匝道桥。上部结构为后张法预应力现浇混凝土连续箱梁;下部桥墩为双柱式Y形墩。 事件一:项目部编制了现浇箱梁模板支架专项施工方案,拟使用满堂扣件式钢管脚手架,单位技术负责人审批时被指出不符合住建部《禁止和限制使用技术目录》规定,要求调整。 事件二:上部结构施工期间,涉及的检验项目包括:1.水泥、2.矿物掺合料、3.细骨料、4.粗骨料、5.混凝土用水、6.减水剂、7.配合比设计、8.坍落度、9.总碱含量、10.强度等级。 事件三:混凝土搅拌站距离较远,项目部加强坍落度检验。 事件四:拆除侧模底模及支架后,发现箱梁表面出现外观质量缺陷(图略,包含蜂窝、麻面、露筋)。
【问题】
指出事件一中适用于现浇混凝土箱梁施工的支架形式。
答出事件二中混凝土质量检验项目的主控项目。(用背景中的代号1~10作答,最多答5项)
答出事件三中混凝土拌合物坍落度检验的取样地点和取样方式。
指出事件四中质量缺陷A、B、C的名称。(假设A为蜂窝,B为麻面,C为露筋)
【参考答案与解析】
承插型盘扣式支架。(解析:住建部目录已限制/禁止使用传统扣件式钢管脚手架作为高大模板支撑,应推广使用承插型盘扣式等新型工具式支架。)
主控项目包括:1(水泥)、2(矿物掺合料)、3(细骨料)、4(粗骨料)、6(减水剂)、7(配合比设计)、10(强度等级)。(任选5项即可)
取样地点:应在搅拌地点和浇筑地点分别随机取样检测。取样方式:每一工作班或每一单元结构物不应少于两次。
A:蜂窝;B:麻面;C:露筋。 【考点来源】第一章 桥梁工程 / 第二章 质量与安全管理
【背景资料】某城区主干路改造工程,长1.2km,临近住宅和学校。采用“半幅施工,半幅通行”方案。人行道透水砖铺装面积5000m²,投标综合单价中材料价为28元/m²。合同约定:材料价格波动超出±5%时可调整价差,以造价信息为基准。 事件一:雨后巡查发现深5m沟槽地面有5m纵向裂缝,槽底积水。项目部立即停工疏散。 事件二:透水砖投标期信息价30元/m²,施工期信息价36元/m²,施工单位申请调价。 事件三:环保部门要求加强噪声控制。
【问题】
答出施工组织方式B的名称,考虑施工机械消耗最小选择哪种?(注:因原卷图纸缺失,依常规考点推断补全)
结合事件一,给出深沟槽存在的危险,指出项目部还应采取的应急处置措施。
计算事件二中应调整的透水砖总金额(不考虑税金)。
答出事件三中可采取的噪声控制措施。
【参考答案与解析】
推断补全:B方式通常为“半幅分段流水施工”或“半幅双向通行”。机械消耗最小应选择连续流水作业的方案(避免机械频繁进退场和闲置)。
存在的危险:边坡失稳坍塌风险;槽底浸水软化导致基底失稳风险;水压力加剧边坡破坏风险;突发性滑塌导致淹埋风险。应急措施:坑内加载反压;调整分区、分步开挖;及时浇筑快硬混凝土垫层;加强变形监测。
调价计算: 基准单价(投标期信息价)= 30元/m²;施工期信息价 = 36元/m²。 波动幅度 = (36 - 30) / 30 × 100% = 20% > ±5%,触发调价条件。 因投标报价(28元)低于基准价(30元),且为价格上涨,按规范应以基准单价为基础计算风险幅度。 承包人承担风险幅度上限 = 30 × (1 + 5%) = 31.5元/m²。 应调增单价 = 36 - 31.5 = 4.5元/m²。应调整总金额 = 4.5 × 5000 = 22500元。
噪声控制措施:采取隔声、吸声、消声等降噪措施;使用低噪声设备;合理安排施工时间,禁止夜间违规施工;设置声屏障等。 【考点来源】第二章 合同管理 / 第一章 道路与基坑安全 / 第二章 绿色施工
【背景资料】某综合管廊支线工程,节点井基坑深7.2m,采用拉森钢板桩支护。支线D1500钢筋砼管采用泥水平衡顶管施工,管顶覆土4.6m。 事件一:利用节点井作为顶管工作井。工序:钢板桩打入→基坑开挖与支撑→洞口加固→洞口止水及导轨安装→顶进设备安装→泥水循环系统安装→A→开洞顶进→节点井结构及防水施工→回填→B→钢板桩孔处理。 事件二:编制顶管专项方案,对泥水压力、后背墙强度等进行计算。 事件三:雷达探测发现管顶上方局部存在空洞,项目部制定处理方案。 事件四:明确节点井与管道结合部防水要求,防水层延伸到管道外壁长度不小于0.5m。
【问题】
写出事件一中工序A、B的名称。
事件二顶管专项施工方案还需计算的项目。
事件三,分析顶管穿越道路施工的安全风险,答出针对空洞应采取的处理措施。
事件四,答出支线钢筋砼管与节点井结构连接防水施工要点。
【参考答案与解析】
A:顶管机井上组装、试转。B:拔出回收型钢(或注浆换撑/拔除钢板桩)。
还需计算的项目:顶力计算;中继间配置计算;工作井围护结构受力计算;地表及周边建构筑物沉降计算与监测。
安全风险:路面塌陷与交通事故风险;泥水压力突降与开挖面坍塌风险;顶管机姿态失控与磕头风险;地面附加沉降与管线破坏风险。处理措施:先探测、后填充、再验证,最后调整施工参数。具体包括:详细探测与精准定位;制定填充与加固方案;实施注浆填充;注浆效果检验;调整顶管施工专项参数;编制应急预案。
防水施工要点: (1) 确保顶管管道端头与节点井内墙面精确齐平,不得凸出或内凹。 (2) 浇筑节点井侧墙前,将洞口处管道外壁的泥皮、油污、浮浆彻底清理干净,并打磨粗糙(必要时凿毛),保证与后浇混凝土及防水层可靠粘结。 (3) 节点井外墙防水层必须向管道外壁延伸,延伸长度不小于0.5m。 (4) 在管道外壁涂刷与防水层相容的基层处理剂,卷材搭接缝采用热熔或自粘工艺满贴,端部用金属压条固定并密封。 【考点来源】第一章 管道工程(顶管施工) / 第二章 危大工程管理
【背景资料】某城市道路地下段长370m,矩形双孔断面,明挖法施工。基坑宽18.5m,深10.05m,潜水水位在地面以下5.5m。围护采用SMW工法桩(内插H型钢),设两道钢支撑。 事件一:委托专业公司进行基坑内疏干降水。 事件二:针对SMW工法桩型钢需接长等问题,监理单位组织专家论证。 事件三:采用满堂支架施工某构件(假设厚度0.7m),需计算荷载并判断是否专家论证。
【问题】
写出图3-1中A、B的名称。(假设A为支撑端部节点,B为接缝防水)
SMW工法桩型钢需接长,接缝如何处理?
采用满堂支架施工,列式计算支撑架承担荷载的大小(混凝土按25kN/m³,假设构件厚度0.7m),是否需要进行专家论证,说明原因。
地下水控制要求及列式计算地下水降深。
【参考答案与解析】
A:活络头(或钢楔/垫箱);B:止水带(或橡胶止水条/遇水膨胀止水条)。
接缝处理要求: (1) 单根型钢中焊接接头不宜超过两个。 (2) 焊接接头的位置应避免设在支撑位置或开挖面附近等型钢受力较大处。 (3) 相邻型钢的接头竖向位置宜相互错开,错开距离不宜小于1m。 (4) 型钢接头距离基坑底面不宜小于2m。
荷载计算: 荷载 = 25 kN/m³ × 0.7 m = 17.5 kN/m²。需要专家论证。原因:根据住建部《危险性较大的分部分项工程安全管理规定》,混凝土模板支撑工程搭设高度或施工总荷载(15kN/m²及以上)属于超过一定规模的危大工程。17.5 kN/m² > 15 kN/m²,因此必须组织专家论证。
地下水控制要求:地下水位应控制在基坑底以下 0.5m。降深计算: 基坑底标高 = -10.05m; 需降至的动水位标高 = -10.05 - 0.5 = -10.55m; 地下水静水位标高 = -5.5m;地下水降深 = 10.55 - 5.5 = 5.05m。 【考点来源】第一章 基坑工程(SMW工法桩、降水) / 第二章 危大工程管理
1. 多个安全标志牌设置在一起时,应按警告、禁止、指令、提示类型的顺序从左到右、从上到下排列。下列指示牌类型,从左到右第三个是( )标志。
A. 提示
B. 指令
C. 警告
D. 禁止
【正确答案】B
【考点来源】水利工程施工单位的安全生产责任
【详细解析】多个安全标志牌设置在一起时,应按警告、禁止、指令、提示类型的顺序从左到右、从上到下排列。因此第三个是指令标志。
2. 监理机构在进行平行检测时,混凝土试样的检测数量不应少于承包人检测数量的( )。
A. 3%
B. 5%
C. 7%
D. 10%
【正确答案】A
【考点来源】水利工程施工监理工作的主要内容
【详细解析】平行检测的检测数量,混凝土试样不应少于承包人检测数量的3%(重要部位每种强度等级的混凝土最少取样1组);土方试样不应少于5%。跟踪检测的检测数量,混凝土试样不应少于7%,土方试样不应少于10%。
3. 浇筑止水缝部位混凝土时,在止水片高程处,不得设置( )。
A. 施工缝
B. 沉降缝
C. 温度缝
D. 变形缝
【正确答案】A
【考点来源】分缝与止水的施工要求
【详细解析】浇筑止水缝部位混凝土的注意事项包括:水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;浇筑混凝土时,不得冲撞止水片;振捣器不得触及止水片。
4. 汛期分南方片区和北方片区,其中南方片汛期一般为( )。
A. 4~10月
B. 5~9月
C. 6~9月
D. 4~9月
【正确答案】A
【考点来源】防洪法
【详细解析】汛期分南方片区和北方片区。南方片汛期一般为4~10月,北方片汛期一般为6~9月。
5. 正铲挖掘机是土方开挖中常用的一种机械,它适用于( )的挖掘。
A. Ⅰ~Ⅳ类土及爆破石渣
B. Ⅰ~Ⅲ类土及爆破石渣
C. Ⅱ~Ⅳ类土及爆破石渣
D. Ⅰ~Ⅴ类土及爆破石渣
【正确答案】A
【考点来源】土方开挖技术
【详细解析】正铲挖掘机具有稳定性好、挖掘力大、生产率高等优点,适用于I~IV类土及爆破石渣的挖掘。
6. 根据水利水电施工专业分包资质等级标准,河湖整治工程专业承包资质分为( )。
A. 一级、二级
B. 一级、二级、三级
C. 特级、一级、二级
D. 甲级、乙级
【正确答案】B
【考点来源】资质等级标准
【详细解析】河湖整治工程专业承包资质、水利水电机电安装工程专业承包资质、水工金属结构制作与安装工程专业承包资质均分为一级、二级、三级。
7. 堤顶养护应做到堤线顺直、饱满平坦,无车槽,无明显凹陷、起伏,平均每5m长堤段纵向高差不应大于( )。
A. 0.1m
B. 0.2m
C. 0.5m
D. 1.0m
【正确答案】A
【考点来源】工程养护修理
【详细解析】堤顶养护应做到堤线顺直、饱满平坦,无车槽,无明显凹陷、起伏,平均每5m长堤段纵向高差不应大于0.1m。
8. 水泵机组安装中,卧式与斜式机组的主要工作分为( )。
A. 轴瓦研刮和轴承装配、水泵、机组电动机、传动装置安装
B. 轴承、水泵、机组电动机安装
C. 固定部件、轴承装配、水泵、机组电动机安装
D. 轴承装配、水泵、机组电动机安装
【正确答案】A
【考点来源】机电设备分类及安装要求
【详细解析】立式机组主要工作分为轴承、水泵、机组电动机安装;卧式与斜式机组主要工作分为轴瓦研刮和轴承装配、水泵、机组电动机、传动装置安装;灯泡贯流式机组主要工作分为固定部件、轴承装配、水泵、机组电动机安装。
9. 根据《指导意见》所附清单,对于具有发电功能的小型水利项目,民营企业股权占比原则上不低于( )。
A. 20%
B. 30%
C. 35%
D. 50%
【正确答案】C
【考点来源】政府和社会资本合作(PPP)模式
【详细解析】民营企业股权占比原则上不低于35%的项目,水利领域是指具有发电功能的小型水利项目。
10. ( )是先在龙口建造浮桥或栈桥,由自卸汽车或其他运输工具运来抛投料,沿龙口前沿投抛。
A. 平堵
B. 立堵
C. 混合堵
D. 定向爆破
【正确答案】A
【考点来源】截流方式
【详细解析】平堵是先在龙口建造浮桥或栈桥,由自卸汽车或其他运输工具运来抛投料,沿龙口前沿投抛。
11. 工程的水文地质条件主要检测和分析( )的形成、埋藏、分布和运动规律。
A. 地下水
B. 地表水
C. 土壤含水率
D. 岩石孔隙率
【正确答案】A
【考点来源】工程地质与水文地质条件分析
【详细解析】地下水的形成、埋藏、分布和运动规律称为工程的水文地质条件。
12. 水闸构造中,铺盖的作用主要是( )。
A. 防渗
B. 排水
C. 反滤
D. 消能
【正确答案】A
【考点来源】水闸的构造及作用
【详细解析】铺盖的作用主要是延长渗径长度以达到防渗目的,具有不透水性,同时兼有防冲功能。
13. 根据水利标准复审有关规定,水利标准复审周期一般不超过( )年。
A. 3
B. 5
C. 8
D. 10
【正确答案】B
【考点来源】标准的框架
【详细解析】根据反馈和跟踪评估情况,按照水利标准复审有关规定对标准进行复审。复审周期一般不超过5年。
14. 浇筑二期混凝土时,应采用( ),并细心振捣,不要振动已装好的金属构件。
A. 较细集料混凝土
B. 较粗集料混凝土
C. 高强度混凝土
D. 微膨胀混凝土
【正确答案】A
【考点来源】金属结构分类及安装要求
【详细解析】浇筑二期混凝土时,应采用较细集料混凝土,并细心振捣,不要振动已装好的金属构件。
15. 初步判断为较大质量事故的,应当逐级报告至省级水行政主管部门、流域管理机构。每级上报的时间不得超过( )h。
A. 1
B. 2
C. 3
D. 4
【正确答案】B
【考点来源】施工质量事故分类与施工质量事故处理的要求
【详细解析】每级上报的时间不得超过2h。
21. 根据《水工混凝土施工规范》及相关技术标准,水利工程模板及其支架设计时,应考虑的基本荷载包括( )。
A. 模板及支架的自重
B. 钢筋重量
C. 新浇混凝土重量
D. 振捣混凝土产生的荷载
E. 风荷载
【正确答案】A, B, C, D
【考点来源】模板制作与安装
【详细解析】基本荷载包括:模板及其支架的自重;新浇筑混凝土重量;钢筋和预埋件重量;工作人员及浇筑设备、工具等荷载;振捣混凝土产生的荷载;新浇筑混凝土的侧压力;新浇筑的混凝土的浮托力;混凝土拌合物入仓所产生的冲击荷载;混凝土与模板的摩阻力。风荷载属于特殊/偶然荷载。
22. 用卷尺量距时,所用主要工具包括( )。
A. 水准尺
B. 花杆
C. 测钎
D. 木杆
E. 指南针
【正确答案】B, C
【考点来源】常用测量仪器及其作用
【详细解析】卷尺量距所用工具包括钢(皮)卷尺、花杆、测钎。
23. 下列建筑材料中,属于结构材料的有( )。
A. 混凝土
B. 型钢
C. 木材
D. 石棉板
E. 水玻璃
【正确答案】A, B, C
【考点来源】建筑材料的类型和特性
【详细解析】按材料功能用途分类,结构材料如混凝土、型钢、木材等。
24. 为保证已建工程正常使用而采取的保养和防护措施称之为工程养护,养护分为( )。
A. 经常性养护
B. 定期养护
C. 专门性养护
D. 检查养护
E. 突击养护
【正确答案】A, B, C
【考点来源】工程养护修理
【详细解析】养护分为经常性养护、定期养护和专门性养护。
25. 隧洞导流是在河岸边开挖隧洞,在基坑的上下游修筑围堰,施工期间河道的水流由隧洞下泄。这种导流方法适用于( )。
A. 河谷狭窄的河流
B. 两岸地形陡峻的河流
C. 山岩坚实的山区河流
D. 修建河床式水电站
E. 修建土石坝
【正确答案】A, B, C
【考点来源】导流方式
【详细解析】隧洞导流适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
26. 渠道开挖的施工方法有人工开挖、机械开挖等。选择开挖方法取决于( )等因素。
A. 施工机械
B. 技术条件
C. 土壤种类
D. 地下水位
E. 渠道纵横断面尺寸
【正确答案】B, C, D, E
【考点来源】土方开挖技术
【详细解析】选择开挖方法取决于技术条件、土壤种类、渠道纵横断面尺寸、地下水位等因素。
27. 采用实物核对审计方法时,可以采用( )等。
A. 详查法
B. 逆查法
C. 调节法
D. 顺查法
E. 鉴定法
【正确答案】C, E
【考点来源】竣工审计的基本内容
【详细解析】实物核对的方法,可分为盘点法、调节法和鉴定法等。详查法、逆查法、顺查法属于审查书面资料的技术或顺序方法。
28. 下列在建水利工程安全度汛工作中,属于施工单位责任的有( )。
A. 制定工程安全度汛措施
B. 明确工程度汛技术要求
C. 明确工程安全度汛的工程形象面貌
D. 备足防汛物资和设备
E. 组建抢险队伍
【正确答案】A, D, E
【考点来源】防汛抗洪的组织要求
【详细解析】施工单位责任:制定安全度汛措施,组建抢险队伍,备足防汛物资和设备。设计单位责任:明确工程安全度汛标准、工程形象面貌及度汛技术要求。

【背景资料】某水利工程在进行安全度汛及形象面貌检查时,形成了如下检查事项表:

【背景资料】某中型水库枢纽工程,由混凝土坝、溢洪道等建筑物组成。枢纽工程除险加固施工过程中发生如下事件:
事件一:施工单位对混凝土骨料料场进行了勘探与试验,其中3个料场砂的细度模数分别为:A料场1.43、B料场3.55、C料场2.48。
事件二:混凝土坝基础防渗采用帷幕灌浆,其防渗标准为5Lu,灌浆压力为2.0MPa~3.5MPa,灌浆孔排数1排,采用的灌浆方式如图2所示(纯压式灌浆原理图)。
事件三:对混凝土坝表层损坏部位,先凿除已损坏的混凝土,再对修补面进行凿毛和清洗,最后采用水泥砂浆或预缩砂浆修补。
事件四:检查发现混凝土坝体存在较多裂缝,其中溢流面4#裂缝宽1.3mm,缝深2.7m,缝长15.5m,且局部有渗水现象,对这些裂缝均按要求进行处理。
【问题】
根据事件一中砂的细度模数,分别指出各料场砂的所属类别,并选择适宜的砂料场。
事件二中,除防渗标准、灌浆压力和灌浆孔排数外,帷幕灌浆的主要参数还包括哪些?图2中所示灌浆方式属于哪一种?指出图2中1、2、3、4所代表设备(构件)名称。
事件三中,预缩砂浆每层铺料厚度范围是多少?除采用水泥砂浆或预缩砂浆外,混凝土表层损坏还可以采用哪些修补方法?
指出事件四中溢流面4裂缝处理的具体措施。
【参考答案与解析】
(1) 类别:A料场细度模数1.43,属于特细砂;B料场细度模数3.55,属于粗砂;C料场细度模数2.48,属于中砂。(2) 选择:选择C料场(中砂最适宜作为混凝土细骨料)。 【考点来源】混凝土集料的分类和质量要求
(1) 主要参数:还包括深度、厚度。(2) 灌浆方式:纯压式。(3) 设备名称:1-水;2-拌浆筒;3-灌浆筒;4-压力表;(5-灌浆管;6-灌浆塞)。 【考点来源】灌浆技术
(1) 铺料厚度:预缩砂浆每层铺料层厚4~5cm,捣实后为2~3cm。(2) 其他修补方法:喷浆修补法、喷混凝土修补法、钢纤维喷射混凝土修补法、压浆混凝土修补法、环氧材料修补法。 【考点来源】混凝土工程加固技术
处理措施:属于渗漏裂缝,可视情节轻重在渗水出口处进行表面凿槽嵌补水泥砂浆或环氧材料,有些需要进行钻孔灌浆处理。 【考点来源】混凝土工程加固技术
【背景资料】某水库枢纽工程总库容为 0.8*108次方,水电站装机容量为 60MW。该工程以灌溉、供水为主,兼有发电功能。
【问题】
根据《水利水电工程等级划分及洪水标准》(SL252-2017),判断该工程的工程等别、工程规模。
【参考答案与解析】
工程等别:Ⅲ等;工程规模:中型。(解析:库容0.8亿立方米属于0.1亿~1.0亿之间,对应中型水库,工程等别为Ⅲ等。)【考点来源】水利水电工程等级划分及特征水位P20

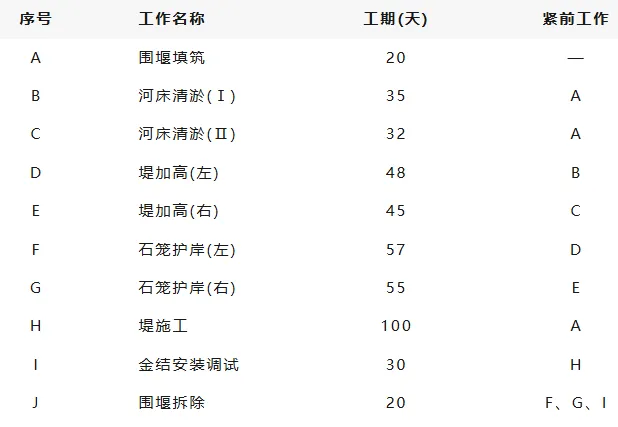

【背景资料】某水利工程施工进度计划网络图及工作逻辑关系如下表所示:

针对工期延误风险,项目部制定了以下工期压缩方案:

【问题】
指出原网络图的错误之处。
合同工程验收内容除了检查合同范围内工程项目和工作完成情况,验收遗留问题处理情况及对验收中发现的问题提出处理意见,还包括什么?
【参考答案与解析】
网络图错误之处: (1) E工作上面的紧前工作标错了,应改成D; (2) I工作的工期图上错标为35,应改成30; (3) H工作的箭线上没有箭头; (4) 存在大节点指向小节点(如⑧指向⑥)的逻辑错误。
合同工程验收内容还包括: ① 合同工程完成情况; ② 施工现场清理情况; ③ 生产生活区恢复情况; ④ 已投入使用工程运行情况; ⑤ 工程施工质量; ⑥ 归档文件(资料)收集整理情况; ⑦ 工程完工结算或工程计量完成情况; ⑧ 历次验收遗留问题处理情况; ⑨ 合同工程完工日期确定; ⑩ 是否存在遗留问题。 【考点来源】法人验收P320
持续更新中......更多真题关注公众号,发送真题-科目获取
以上真题为考生回忆版,如有差异请在评论区指出更正,答案和解析仅供参考。
